1.(1)成本最低化的原则。
(2)全面成本控制的原则。
(3)动态控制的原则。
(4)目标管理的原则。
(5)责、权、利相结合的原则。
(6)开源与节流相结合的原则。
2.(1)调查供货商的技术水平、生产能力、生产周期。地理位置调查。调查潜在供货商的分布,地理位置、交通运输对交货期的影响程度。
(2)设备采购文件由设备采购技术文件和设备采购商务文件组成。
3.(1)A 公司做法不正确。
(2)理由:B 公司与设备供货商没有合同关系不能向供货商直接索赔。B 公司应向 A 公司索赔,
A 公司再按照供货合同向供货商进行索赔。
4.(1)B 公司因设备晚到货向 A 公司提起索赔是工程延期索赔;
(2)A 公司要求 B 公司按照原工期完工 B 公司提起索赔是工程加速索赔;
(3)B 公司就设计图纸变更提起的索赔是工程变更索赔。
5.(1)铂温度传感器的接线电阻应小于 1Ω,并在现场控制器侧接地。

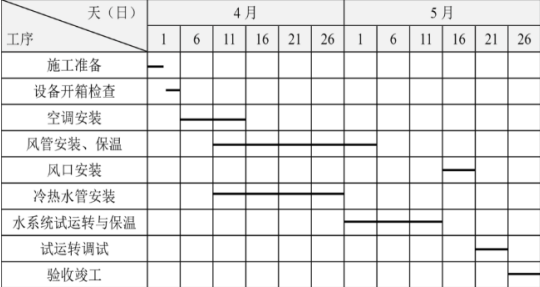

(2)电动风阀是安装在风管上的,风管安装 4.11 号开始安装,所以电动风阀最迟应在 4.10 号下班后(或者 4.11 号上班前)到货。
(3)电动风阀控制器安装前,应检查线和阀体间的电阻、供电电压、输入信号等是否符合要求,宜进行模拟动作检查。
