案例题 某机电安装工程公司通过公开招标承接了一小区机电工程总承包项目,中标价为8000万元,工期为270天,承包范围包括设备和材料采购、安装、试运行。招标文件规定,为满足设计工艺要求,建设单位建议安装公司将该工程机械设备和电气设备分别由A、B制造单位供货并签订合同,设备暂估价为4200万元,在工程竣工后,以实际供货价结算。
合同约定:总工期为277天,双方每延误工期1天,罚款5000元,提前1天奖励5000元;预付款按中标价25%支付,预付款延期付款利率按每天1‰计算。
施工过程中发生了以下事件:
事件一:预付款延期支付30天,导致工程实际开工拖延5天。
事件二:因大型施工机械进场推迟3天,进场后又出现故障,延误工期4天,费用损失3万元。

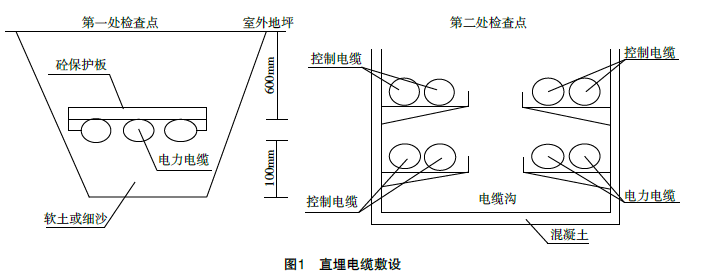

事件三:室外直埋电缆敷设隐蔽前,监理工程师进行例行检查。重点检查了直线段每隔50~100m处等关键点,在检查时发现现场诸多问题(如图1所示),要求施工单位限期整改。
事件四:部分焊接作业需要露天进行,焊接人员克服了大风小雨等天气困难,使用CO2气体保护焊进行焊接,结果出现气孔、夹渣问题。

【问题】
1.事件一、事件二发生后,安装公司可否向建设单位提出索赔?分别说明理由。
2.分别指出施工单位在两处检查点中不符合要求之处,并说明理由。
3.计算建设单位实际应补偿安装公司的费用,按事件分别写出计算步骤。
4.焊接作业中出现的问题应如何进行预控?

正确答案
1.事件一可以提出索赔。理由:工期预付款延期支付,属于建设单位的责任,建设单位应向安装公司支付延期付款利息,同时赔偿工期损失。
事件二不可以提出索赔。理由:大型机械推迟进场,施工机械出现故障,是安装公司自身的责任。
2.(1)第一处检查点。
1)“混凝土保护板与电缆紧贴”不符合要求。
理由:电缆敷设后,上面要铺100mm厚的软土或细沙,再盖上混凝土保护板。
2)“混凝土保护板覆盖电缆两侧宽度各30mm”不符合要求。
理由:混凝土保护板覆盖宽度应超过电缆两侧以外各50mm。
3)“未设置方位标志或标桩”不符合要求。
理由:直埋电缆在直线段每隔50~100m处,电缆接头处、转弯处、进入建筑物等处应设置明显的方位标志或标桩。
4)“直埋电缆的埋深为0.6m”不符合要求。
理由:直埋电缆的埋深应不小于0.7m。
(2)第二处检查点。
1)“电力电缆和控制电缆配置在同一层支架上”不符合要求。
理由:电力电缆和控制电缆不应配置在同一层支架上。
2)“电缆敷设完毕后未盖上盖板”不符合要求。
理由:电缆敷设完毕后,应及时清除杂物,盖好盖板。必要时还应将盖板缝隙密封。
3)“电力电缆布置在控制电缆下”不符合要求。
理由:高低压电力电缆、强电与弱电控制电缆应按顺序分层配置,一般情况宜由上而下配置。
3.建设单位实际应补偿安装公司总费用为60.5万元。
按事件分别计算如下:
事件一:预付款延期支付30天,致使工程实际开工拖延5天。预付款按中标价25%支付,预付款延期付款利率按每天1‰计算。
事件一延期付款利息:8000×25%×1‰×30=60(万元)。
工期赔偿费用(拖延5天):0.5(双方每延误工期1天,罚款5000元)×5=2.5(万元)。
事件二:因大型施工机械进场推迟3天,进场后又出现故障,延误工期4天,费用损失3万元。因为双方每延误工期1天,罚款5000元。
事件二罚款:0.5(双方每延误工期1天,罚款5000元)×4=2(万元)。故安装公司应得到补偿费用:60+2.5-2=60.5(万元)。
4.夹渣和气孔的预控措施:控制焊材发放,防止错用;进行焊前预热,采取焊后缓冷或热处理;严格按工艺卡施焊;控制清根质量;保持现场清洁;采取防风沙措施;确保设备完好
查看解析

相关试题

单选
关于自动喷水灭火系统安装要求,说法错误的是( )。
A 报警阀组的安装应在供水管网试压、冲洗合格后进行 B 自动喷水灭火系统的管道横向安装宜设 2‰~5‰的坡度,且应坡向排水管 C 水流指示器应使电器元件部位竖直安装在水平管道上侧,动作方向应和水流方向相反 D 喷头安装必须在系统试压、冲洗合格后进行
查看
单选
球罐制造单位应提供每台球罐( )焊接试板。
A 2块 B 3块 C 4块 D 6块
查看
单选
公称直径大于或等于600mm的液体管道,宜采用( )。
A 水吹扫 B 气体吹扫 C 蒸汽吹扫 D 人工清扫
查看
单选
下列安全用电事故,不属于应向供电部门报告的是( )。
A 专线掉闸事故 B 电气火灾事故 C 触电重伤事故 D 电力系统停电事故
查看
单选
下列塔器水压试验程序,正确的是( )。
A 充液后缓慢升至设计压力,确认无泄漏→升压至试验压力,保压30min→压力降至设计压力的80%→检查 B 充液后缓慢升至设计压力,确认无泄漏→升压至试验压力,保压30min→压力降至试验压力的80%→检查 C 充液后缓慢升至试验压力,确认无泄漏→保压30min→压力降至试验压力的80%→检查 D 充液后缓慢升至设计压力,确认无泄漏→升压至试验压力,保压10min→压力降至操作压力的80%→检查
查看
单选
关于火灾探测器的安装要求,正确的是( )。
A 至墙壁、梁边的水平距离不应大于0.5m B 周围0.5m内不应有遮挡物 C 探测器至空调送风口边的水平距离不应小于1.2m D 至多孔送风口的水平距离不应小于0. 8m
查看
单选
插座、开关和风扇属于( )的组成部分。
A 变配电工程 B 电气动力工程 C 电气照明工程 D 备用电源
查看
单选
下列有关发电机转子安装技术要求的说法,错误的是( )。
A 发电机转子穿装前进行单独气密性试验 B 重点检查集电环下导电螺钉、中心孔堵板的密封情况 C 压力试验和允许漏气量应符合建设单位的要求 D 转子穿装可采用滑道式方法或用两台跑车的方法
查看
单选
单台仪表的校准点应在仪表全量程范围内均匀选取,一般不应少于( )点。
A 2 B 3 C 4 D 5
查看
单选
下列有关电缆施放要求的说法,错误的是( )。
A 用机械敷设电缆时,一般速度不超过15m/min B 充油电缆总拉力不应超过49kN C 交流单芯电缆不得单独穿入钢管内 D 长度在300m以内的大截面电缆,可直接绑住电缆芯牵引
查看
刷题小程序
机电工程管理与实务题库小程序
