(1)小区工程在竣工验收上存在的问题有:
(1)热力管网安装工程不应该单独进行竣工验收,应与总体工程同时竣工验收。
(2)参加竣工验收的单位不全。仅有业主独家对管网进行竣工验收是不符合规定的。
(3)验收程序不对。B公司是A公司的分包商,应先向A公司提出验收,由A公司向业主申请,由业主组织设计单位、监理单位、A公司共同验收。
(2)A公司的做法不合理。因为A公司与B公司是总分包关系,按照《建设工程施工质量管理条例》规定,总承包单位对分包单位的施工质量负有连带责任;同时,阀门是A公司采购的,不能排除其产品质量问题,所以A公司应对热力管网阀门进行修理。
(3)A公司应对该暖气管道的质量问题负全部责任。
理由:《建设工程施工质量管理条例》规定,采购方应对所采购的材料、设备负责不受保修期限制。另外,根据《建筑工程五方责任主体项目负责人质量终身责任追究暂行办法》的规定,参与新建、扩建、改建的建筑工程项目负责人按照国家法律法规和有关规定,在工程设计使用年限内对工程质量承担相应责任,称为建筑工程五方责任主体项目负责人质量终身责任。

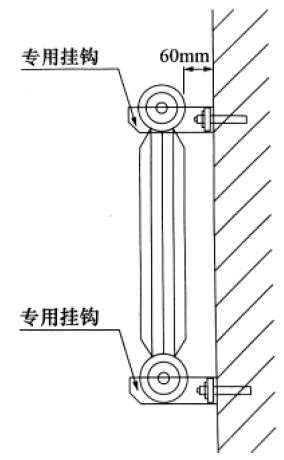

(4)图中铝合金散热器背面与墙体表面的安装距离偏大,按照《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002第8.3.6条要求,该安装距离设计未注明时,应为30mm。按照《建筑节能与可再生能源利用通用规范》GB55015-2021第6.3.1条规定:供暖节能工程使用的散热器进场时,应对散热器的单位散热量、金属热强度等性能进行见证取样复验。
(5)(1)进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;要求复检的材料应有取样送检证明报告。
(2)验收工作按质量验收规范和计量检测规定进行。
(3)验收内容包括品种、规格、型号、质量、数量、证件等。
(4)验收要做好记录、办理验收手续。
(5)不合格的阀门拒绝接收。
