案例题 某安装公司承接某市中心写字楼的空调工程。工程内容有:空调风管空调供回水、开式冷却 水等系统的钢制管道与设施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组,螺杆式基载冷水机组,融冰钢制蓄冰盘管,组合式新风机组,均由建设单位采购。

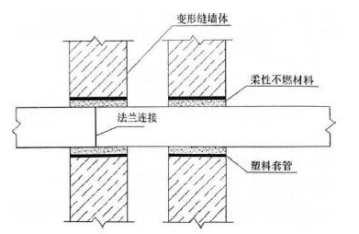

安装单位编制了空调工程的施工方案,编制内容包括工程概况、编制依据、施工安排等基本内容。质检员在巡视中发现空调风管的施工质量(见下图)不符合规范要求,通知施工作业人员整改。

空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为 0.9Mpa,开式冷却水系统工作压力为 1.2MPa。在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象,进行返修后重新试验未发现渗漏。
在冷水机组和其他设备单机试运转全部合格后,进行了通风与空调系统无生产负荷下的联合试运行,对系统进行了风量、空调水系统、室内空气参数及防排烟系统的测定和调试。该工程在2020 年 10 月 5 日竣工验收,建设单位在 2022 年 8 月 26 日发现空调不制冷后要求安装单位进行质量保修。
【问题】
1.图中存在的错误有哪些?如何整改?
2.计算空调供水管和开式冷却水的试验压力?
3.在通风空调系统非设计满负荷的联合试运行及调试中,通风系统的连续运行时间和空调系统带冷(热)源的连续运行时间分别为多少?
4.安装单位是否应对空调系统进行质量保修?说明理由。

正确答案
1.错误 1:采用塑料套管;
整改 1:应采用钢制套管。
错误 2:套管内有法兰;
整改 2:套管内不能进行法兰连接。
错误 3:风管穿越变形缝墙体处无补偿装置;
整改 3:风管穿越建筑物变形缝墙体时。墙体一侧的风管应设置柔性短管。
2.空调供水管的试验压力:1.5*0.9MPa=1.35MP;
开式冷却水管道的试验压力:1.2+0.5=1.7Mpa。
3.通风系统的连续运行时间和空调系统帯冷(热)源的连续运行时间分别为 2h 和 8h。
4.(1)安装单位应对空调系统进行质量保修。
(2)理由:根据建设工程质量管理条例的规定,供热和供冷系统为 2 个供暖期、供冷期,从 2020年 10 月 5 日竣工至 2022 年 8 月 26 日未超过第二个供冷期。
查看解析

相关试题

单选
关于锅炉蒸汽管路的冲洗与吹洗要求,说法错误的是( )。
A 锅炉吹管的临时管道系统应由具有设计资质的单位进行设计 B 锅炉吹管范围包括减温水管系统、水冷壁等 C 在排汽口处加装消声器 D 吹洗过程中,停炉冷却时间 12h 以上
查看
单选
地上设备及管道涂层施工时,底漆宜在焊接施工前进行涂装,但应将全部焊道留出,焊道两侧各( )mm宽。
A 20 B 50 C 100 D 200
查看
单选
关于锅炉热态调试与试运行,说法错误的是()。
A 化学清洗结束至锅炉启动时间不应超过10d,否则应采取防腐保护措施 B 锅炉化学清洗由有资质的单位依照批准的化学清洗方案及措施进行 C 锅炉吹管的临时管道系统应由具有设计资质的单位进行设计 D 300MW级的锅炉,应连续完成168h的满负荷试运行
查看
单选
室外排水管网施工程序中,防腐的紧前工序是( )。
A 系统严密性试验 B 系统水压试验 C 系统通球试验 D 系统通水试验
查看
单选
下列属于无挠性牵引件的输送设备是()。
A 气力输送机 B 板式输送机 C 斗士提升机 D 振动输送机
查看
单选
网形屋架的水平控制采用( )。
A 激光平面仪 B 激光经纬仪 C 激光垂准仪 D 激光指向仪
查看
单选
以下属于锅炉受热面横卧式组合缺点的是()。
A 钢材耗用量大 B 安全状况较差 C 组合场面积小 D 设备可能变形
查看
单选
下列符合监控系统主要输入设备安装要求的是( )。
A 涡轮式流量传感器应垂直安装 B 水管型传感器开孔必须在管道保温之后进行 C 风管型传感器安装应在风管保温层完成前进行 D 电磁流量计应安装在流量调节阀的上游
查看
单选
对开式滑动轴承间隙的检测及调整中,轴颈与轴瓦的顶间隙采用()检查。
A 压铅法 B 塞尺 C 游标卡尺 D 千分表
查看
单选
关于建筑防雷工程的施工技术要求,说法错误的是()。
A 固定支架高度不宜小于150mm,固定支架应间距均匀 B 每个固定支架应能承受49N的垂直拉力 C 等电位联结导体在地下暗敷时,其导体间的连接不得采用螺栓压接 D 接闪带在过建筑物变形缝处的跨接应设置保护套管
查看
