1.第一阶段,投标人按照招标公告或者投标邀请书的要求提交不带报价的技术建议确定技术标准;
第二阶段,投标人按照招标文件的要求提交包括最终技术方案和投标报价的投标文件。
2.资格预审包括基本资格审查和专业资格审查。
专业资格审查是资格审查的重点,主要内容包括:类似工程业绩;人员状况;履行合同任务而配备的施工装备等;财务状况。
3.

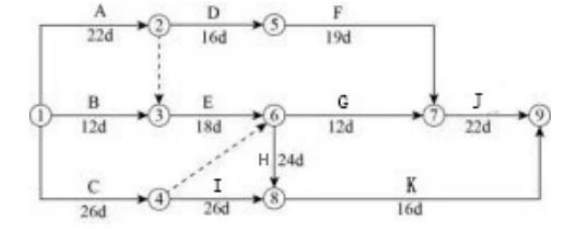

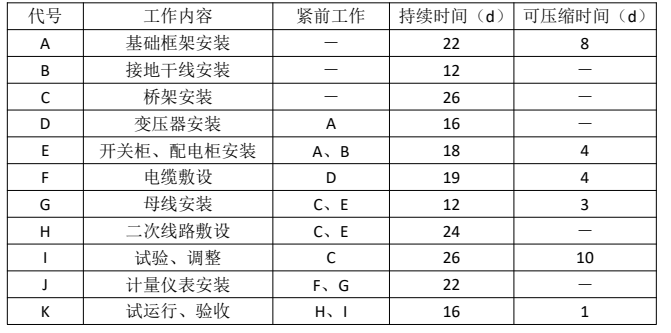

从表中分析关键线路:A→E→H→K。
变电所安装的计划工期:22+18+24+16=80d
按表压缩天数后,关键线路:A→E→H→K,A→D→F→J。
压缩后的工期:14+14+24+15=67d(或 14+16+15+22=67d)。
4.事件一,由于建设单位造成的损失 30+25=55 万元,可以索赔。F 工作有 1 天的总时差,F 工作延误一天不影响总工期,所以工期不可索赔。
事件二,由于 A 公司原因造成,工期和费用均不能索赔。
事件三,地震属于不可抗力,费用各自承担,设备的安拆费用 10 万元可以索赔。造成的工期延误 3 天可以索赔,因 K 工作是关键工作延误将影响总工期。
实际工期为 83 天,可索赔的费用为 30+25+10=65 万元。
5.设备监造大纲的编制依据包括:设备供货合同;国家有关法规、规章、技术标准;设备设计(制造)图纸、规格书、技术协议;设备制造相关的质量规范和工艺文件。
设备监造大纲的内容还应包括:监造计划及进行控制和管理的措施;设备监造过程,包括设备制造全过程监造和制造中重要环节的监造;设备监造的技术要点和验收实施要求。
