1.利用构筑物吊装法作业时应做到:
①编制专门吊装方案,应对承载的结构在受力条件下的强度和稳定性进行校核。
②选择的受力点和方案应征得设计人员的同意。
③对于通过锚固点或直接捆绑的承载部位,还应对局部采取补强措施;如采用木方对柱角进行保护。
④施工时,应设专人对受力点的结构进行监视。
2.(1)齿轮装配时应检查:
①齿轮基准面端面与轴肩或定位套端面应靠紧贴合,且用 0.05mm 塞尺检查不应塞入;
②基准端面与轴线的垂直度应符合传动要求;
③用压铅法检查齿轮啮合间隙;
④着色法检查传动齿轮啮合的接触斑点。
(2)表中①、④、⑤圆柱齿轮副轴向错位不符合要求。齿宽 B≤100mm 时,轴向错位应≤5%B;齿宽 B>100mm 时,轴向错位应≤5mm。
3.(1)电动机的干燥方法:
1)外部加热干燥法。
2)电流加热干燥法。
(2)施工单位做法有哪些错位之处及正确做法如下:
1)错误 1:“使用水银温度计测量温度”错误,
正确做法:干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。
2)错误 2:“当电动机绝缘电阻达到规范要求后,在同一温度下经 2h 稳定不变后,施工单位认定干燥完毕”错误,
正确做法:当电动机绝缘电阻达到规范要求,在同一温度下经 5h 稳定不变后认定干燥完毕。
(3)定时测定并记录干燥电源的电压和电流、环境温度。

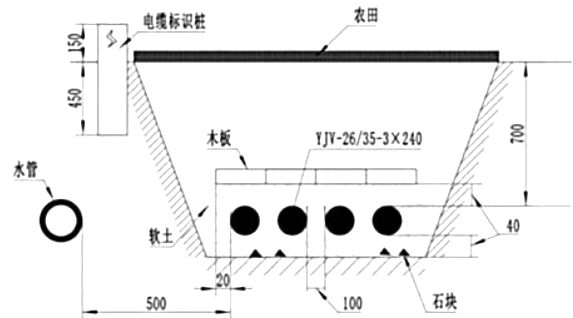

4.(1)直埋电缆敷设示意图中错误之处及整改措施:
1)错误 1:电缆埋深 700mm 错误,
改正:直埋电缆的埋深,穿越农田时应不小于 1m。
2)错误 2:直埋电缆使用 YJV 电缆错误,
改正:直埋电缆一般使用铠装电缆。
3)错误 3:电缆上方木板超过电缆两侧以外 20mm 错误。
改正:应盖上混凝土保护板,覆盖宽度应超过电缆两侧以外各 50mm。
4)电缆上面和下面有 40mm 软土错误,
改正:电缆敷设后,上面要铺 100mm 厚的软土或细沙。沟底有石块或硬质杂物要铺设 100mm 厚的软土或细沙。
(2)直埋电缆在直线段每隔 50~100m 处、电缆接头处、转弯处、进入建筑物等处,应设置明显的方位标志或标。
