案例题 某施工单位中标一地铁机电总承包工程,合同包含所有机电管线,设备安装等内容。合同约定供电设备由建设单位采购,施工单位安装。

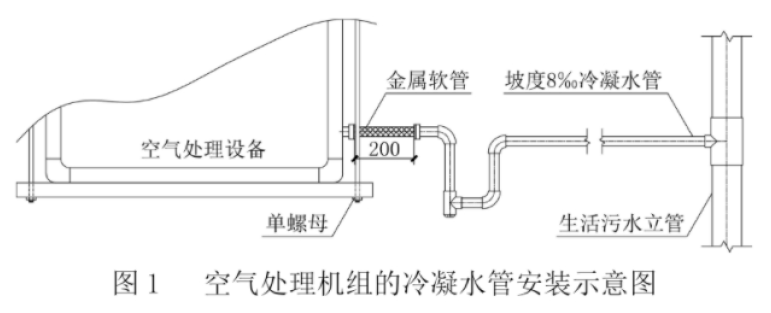

施工中,遭遇百年不遇的暴雨灾害,造成已安装的供电设备损坏无法使用,重新购买需65万元,安拆费用9.8万元。施工单位5名施工人员在抢险时负伤,所需医疗费及补偿费128万元;租赁设备损坏赔偿费7万元。洪灾发生后,因清淤工作导致施工机械闲置费3万元,现场卫生防疫费4.3万元,管理费增加2万元。预计工程清理、修复费用325万元。施工人员在某空气处理机组安装就位后,对设备的冷凝水实施有组织的排放(见图)项目部质量员检查,对设备吊架螺母及冷凝水管的安装提出整改要求,整改后通过验收。施工人员在系统加药清洗结束、离心泵停止后,切断供电电源,将机房门关闭落锁后,准备撤离施工现场时,被监理工程师发现阻止,要求完成停泵工作方可撤离。
工程竣工后,施工单位按合同要求递交竣工资料及质量保修书,保修书明确了工程概况,保修内容,设备使用管理要求,保修单位名称、地址、电话、联系人。建设单位提出保修书内容不全,要求补充。

(1)计算施工单位在洪灾后可索赔的费用及自身应承担的费用。
(2)图1的设备吊架螺母及冷凝水管安装应如何整改?
(3)监理工程师阻止施工人员撤离是否合理?离心泵停止运转后还需做哪些后续工作?
(4)施工单位递交的质量保修证书需补充哪些内容?

正确答案
(1)施工单位在洪灾后可索赔的费用:9.8+325=334.8万元; 自身应承担的费用:128+7+4.3+2+3=144.3万元。
(2)图1中整改内容:空气处理设备吊架应采取双螺母且并紧安装;空气处理设备金属软管长度不大于150mm;冷凝水应间接排入生活污水管。
(3)合理。离心泵停止运转后的后续工作:关闭泵的入口阀门,待泵冷却后依次关闭附属系统阀门,放尽泵内积存液体。
(4)施工单位递交的质量保修书还应增加的内容:保修范围,保修期限,保修情况记录(空白),保修说明。
查看解析

相关试题

单选
压缩机空负荷试运行后,做法错误的是( )。
A 停机后立刻打开曲轴箱检查 B 排除气路及气罐中的剩余压力 C 清洗油过滤器和更换润滑油 D 排除气缸及管路中的冷凝液体
查看
单选
质量预控方案的表达形式不包括( )。
A 文字表达形式 B 数字表达形式 C 表格表达形式 D 预控图表达形式
查看
单选
下列装置中,不属于电梯安全部件的是( )。
A 门锁装置 B 限速器 C 对重 D 缓冲器
查看
单选
下列分项工程中,不属于液压电梯子分部工程的是( )。
A 悬挂装置 B 随行电缆 C 补偿装置 D 对重部件
查看
单选
下列试验项目中,SF6气体断路器不需要试验的项目有( )。
A 关断能力试验 B 绝缘油过滤 C 峰值耐受电流 D 含水率检查
查看
单选
材料管理ABC分类法的内容不包括( )。
A 计算项目各种材料所占用的资金总量 B 根据各类材料占用资金的多少,从大到小按顺序排列 C 确定材料的经济和安全储存量 D 计算各种材料的累计数及累计百分比
查看
单选
当保温层厚度大于或等于( )mm,保冷层厚度大于或等于( )mm时,应采用两层或多层逐层施工。
A 100;80 B 150;100 C 200;80 D 250;100
查看
单选
关于齿轮装配要求的说法,正确的是( )。
A 用压铅法检查传动齿轮啮合的接触斑点 B 齿轮基准面与轴肩应靠紧贴合 C 齿顶和齿端棱边应接触 D 用着色法检查齿轮啮合间隙
查看
单选
自动扶梯、自动人行道安装土建交接检验不包括( )。
A 建设单位、监理单位、土建单位、安装单位共同参与土建工程的验收 B 井道周围栏杆或屏障高度严禁小于1.1m C 确认现场的水平基准线标记和中心线标记 D 检查确认是否有足够空间位置用于桁架的运输吊装
查看
单选
预防焊接变形的装配工艺措施是( )。
A 尽量减少焊接线能量的输入 B 减小焊缝长度 C 预留收缩余量 D 合理选择焊缝尺寸和形状
查看
