(1).业主的做法正确。
供水方案的变更属于对工程设计有重大修改,安装公司补充编制新增工程部分的施工组织设计,报项目总工程师审批后下发执行。
整改:安装公司完成内部编制、审核、审批程序后,需由安装公司项目经理或其授权人签章后,向监理报批。

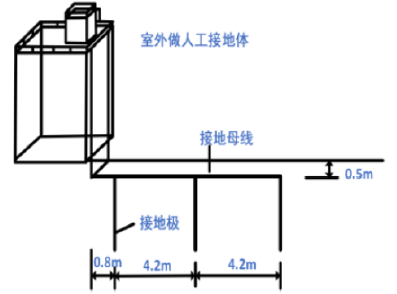

(2).(1)图中接地母线埋深0.5m不符合规定。接地装置顶面埋设深度不应小于0.6m,且应在冻土层以下。
(2)图中接地极间距4.2米不符合规定。圆钢、角钢、铜管、铜棒、铜管等接地极应垂直埋入地下,间距不应小于5m。
(3)图中接地极距外墙0.8米不符合规定。人工接地体与建筑物的外墙或基础之间的水平距离不宜小于1m。
(3).(1)报警阀的安装应在供水管网试压、冲洗合格后进行。
(2)安装时先安装水源控制阀、报警阀,然后进行报警阀辅助管道的连接。
(3)水源控制阀、报警阀与配水干管的连接应使水流方向一致。
(4).自动喷水灭火系统的调试应包括:水源测试;消防水泵调试;稳压泵调试;报警阀调试;排水设施调试;联动试验。
(5).(1)建设工程竣工验收备案还需具备的条件:工程质量监督机构已经出具工程质量监督报告。
已办理工程监理合同登记核销及施工合同备案核销手续。
(2)建设单位还应补全:
①由规划、环保等部门出具的认可文件或者准许使用文件。
②特殊建设工程验收合格的证明文件。
③法律法规规定的必须提供的其他文件。
