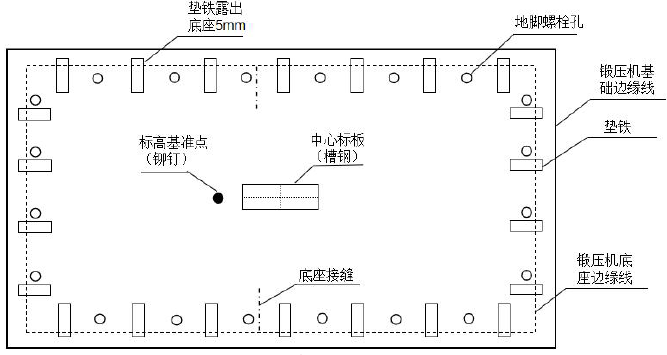

1.监理单位要求合理。
理由:(1)标高基准点设置在基础中间错误,标高基准点应靠近设备基础边缘便于测量处,不允许埋设在设备底板下面的基础表面。
(2)中心标板设置在基础中间错误,中心标板在基础边缘埋设,至基础的边缘为50~80mm。
2.
(1)错误一:垫铁露出底座5mm。
正确做法:垫铁端面应露出设备底面外缘,平垫铁宜露出10~30mm,斜垫铁宜露出10~50mm,垫铁组伸入设备底座底面的长度应超过设备地脚螺栓的中心。
(2)错误二:垫铁没有设置在地脚螺栓旁。
正确做法:每个地脚螺栓旁边至少应有一组垫铁,并应设置在靠近地脚螺栓和底座主要受力部位下方。
(3)错误三:设备底座接缝处垫铁设置错误。
正确做法:设备底座有接缝处的两侧,应各设置一组垫铁,每组垫铁的块数不宜超过5 块。
3.
(1)设备灌浆分为一次灌浆和二次灌浆。
(2)一次灌浆是设备粗找正后,对地脚螺栓预留孔进行的灌浆。二次灌浆是设备精找正、地脚螺栓紧固、检测项目合格后对设备底座和基础间进行的灌浆。
4.(1)施工现场临时用电设备在5 台及以上或用电设备总容量在50kW 及以上者,应编制临时用电施工组织设计,应在临时用电工程开工前编制完成。
(2)临时用电施工组织设计主要内容应包括:工程概况、编制依据、用电施工管理组织机构、配电装置安装、防雷接地安装、线路敷设等施工内容的技术要求、安全用电及防火措施。
