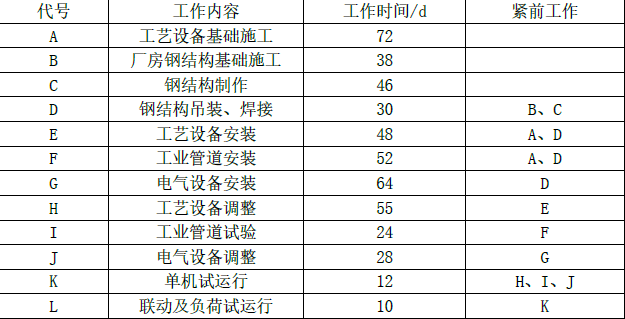

1.(1)关键线路:C→D→E→H→K→L。
(2)总工期:46+30+48+55+12+10=201(天)
2.(1)液压试验的介质不合格,环境温度合格。
(2)因为:①液压试验应使用洁净水,对于不锈钢管道,水中氯离子含量不得超过25ppm,
所以液压试验的介质不合格。
②试验时环境温度不宜低于5℃即可,所以景中环境温度为10℃合格。
3.(1)水冲洗流速不得低于1.5m/s,冲洗压力不得超过管道的设计压力。
(2)水冲洗应连续进行,当设计无要求时,以排出口的水色和透明度与入口水目测一致为
合格
(3)管道水冲洗合格后,应及时将管内积水排净,并应及时吹干。
4.CPI=已完工程预算费用(BCWP)/已完工程实际费用(ACWP)=3500/4500=0.778<1,表示
执行效果不佳,费用超支。
(2)SPI=已完工程预算费用(BCWP)/计划工程预算费用(BCWS)=3500/4000=0.875<1,表
示进度延误
5.(1)单体试运行工作应由施工单位(机电工程安装公司)负责组织实施;
(2)联动试运行工作应由建设(生产)单位负责组织实施;
(3)负荷试运行工作应由建设(生产)单位负责组织实施。
