分析

案例题 某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。项目开工前,乙方按要求编制了施工总进度计划,提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如图1所示。

施工过程中发生了如下事件:
事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地质复查使基础施工工期延长3d,人工窝工15个工日。
事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1d。
事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。
事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。
事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1d,该项技术组织措施费0.6万元。
其余各项工作实际作业工期和费用与原计划相符。
【问题】

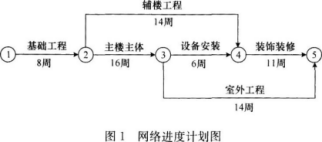

1.该网络计划中哪些工作是主要控制对象(关键工作)?计划工期是多少?
2.针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。
3.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少?
4.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%(窝工也按该综合费率进行计算)。在工程清算时,乙方应得到的索赔款是多少?
5.请简述施工总进度计划的编制步骤。

正确答案
1.该网络计划中,主要控制对象有基础工程、主楼主体工程、设备安装工程、装饰装修工程。计划工期为41周。
2.上述各事件中,乙方能否向甲方提出工期及费用索赔的判断及理由如下:
(1)事件1:可提出费用和工期索赔。因为地质条件变化是甲方应承担的责任,由此产生的费用及关键工作工期延误都可以提出索赔。
(2)事件2:可提出费用索赔。因为乙方费用的增加是由甲方设计原因造成的,可提出费用索赔;而该项工作属于非关键工作,延误的工期小于该工作的总时差,因此不必提出工期索赔。
(3)事件3:不应提出工期索赔和费用索赔。因为乙方的窝工费及关键工作工期的延误是乙方自身原因造成的。
(4)事件4:不应提出工期索赔和费用索赔。因为室外工程管线材料质量不合格是乙方自身的原因造成的,由此产生的费用和工期延误应由自己承担。
(5)事件5:不应提出任何索赔。因为乙方采取的加快施工的技术措施是为赶工期做出的决策,属于自身原因。

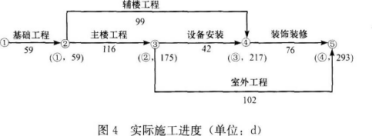

3.综上所述,事件1、事件2可进行工期索赔。基础工程是关键工作,延长3d,可获得3d的工期补偿;辅楼工程延长1d,但它不是关键线路,且有8周的总时差,所以,不能获得工期补偿。故乙方可得到的工期补偿为3d。如图4所示,经计算实际工期为293d,工期罚款为:[293-(41×7+3)]×2500=3×2500=7500元。

4.乙方应得到的索赔款为:(15×18+40×30+50000+20000)×(1+30%)=92911元。
5.施工总进度计划的编制步骤:
(1)根据独立交工系统的先后顺序,明确划分建设工程项目的施工阶段;按照施工部署要求,合理确定各阶段各个单项工程的开、竣工日期。
(2)分解单项工程,列出每个单项工程的单位工程和每个单位工程的分部工程。
(3)计算每个单项工程、单位工程和分部工程的工程量。
(4)确定单项工程、单位工程和分部工程的持续时间。
(5)编制初始施工总进度计划。
(6)进行综合平衡后,绘制正式施工总进度计划图。
查看解析

相关试题

单选
适用于体育馆、练功房、舞台、住宅等地面装饰的木地板是( )。
A 软木地板 B 复合木地板 C 强化木地板 D 实木地板
查看
单选
根据建筑的规模大小分类,下列建筑物中,属于大量性建筑的是( )。
A 大型歌剧院 B 大型体育馆 C 航空港 D 小学
查看
单选
下列选项中,不属于低层或多层民用建筑的是( )。
A 建筑高度26m 的3 层住宅建筑 B 建筑高度24m 的3 层公共建筑 C 建筑高度26m 的单层公共建筑 D 建筑高度26m 的2 层公共建筑
查看
单选
吊顶工程施工时,吊顶灯具应安装在( )。
A 主龙骨上 B 次龙骨上 C 附加吊杆上 D 饰面板上
查看
单选
医院病房楼疏散楼梯的最小净宽度为( ) m。
A 1.10 B 1.20 C 1.30 D 1.40
查看
单选
某高层建筑既需要有较大空间又需要有较大侧向刚度,高度为150m,最适合的结构体系是( )。
A 框架结构 B 剪力墙结构 C 框架-剪力墙结构 D 筒体结构
查看
单选
某钢结构用防火涂料的型号为GT-WSF-Ft2.00-B ,表示该防火涂料是室外用( ),耐火性能为Ft2.00,企业自定义代号为B。
A 溶剂性膨胀型普通钢结构防火涂料 B 水基性非膨胀型普通钢结构防火涂料 C 溶剂性膨胀型特种钢结构防火涂料 D 水基性非膨胀型特种钢结构防火涂料
查看
单选
下列保温材料中,属于有机材料,燃烧等级不低于B1级的是( )。
A 聚氨酯泡沫塑料 B 岩棉 C 聚苯乙烯泡沫塑料 D 改性酚醛泡沫塑料
查看
单选
下列事件中,满足结构安全性功能要求的是( )。
A 混凝土老化、腐蚀但未影响结构的使用寿命 B 水池受动力荷载作用时未产生裂缝,依然具有蓄水能力 C 办公楼正常使用时发生破坏,但是未发生倒塌 D 教学楼受地震作用发生较大开裂但未倒塌
查看
单选
下列不需要进行监测的基坑工程有( )。
A 破碎的软岩基坑 B 开挖深度为5m极软岩基坑 C 基坑设计安全等级为一级的基坑 D 开挖深度为3m稳定基坑
查看
刷题小程序
建筑工程管理与实务题库小程序
