案例题 某新建工程,建筑面积15000㎡,地下二层,地上五层,钢筋混凝土框架结构。某公司中标某工程,根据《建设工程施工合同(承包文本)》与建设单位签订总承包施工合同。其中某分部工程施工进度计划逻辑关系如下图所示:

施工过程中,由于设计变更,致使工作F开始时间拖延2天,因施工质量返工,致使工作D开始时间拖延3天,施工单位就工作F、D分别提出2天和3天的工期索赔。
项目经理部在工程施工到第8天时,对施工进度进行了检查,工程部门根据检查分析情况,发现施工进度已经延误,需要后续工作进行调整,加强进度计划的事中控制。
【问题1】
1.根据逻辑关系表,绘制双代号网络图,确定关键线路(用工作表示),并计算总工期。
2.施工单位的两项索赔是否合理,并分别说明理由。
3.进度计划需要调整的内容除了起止时间,还包括哪些?进度计划需要进行事中控制的内容包括哪些?可以选择的进度计划调整方法有哪些?

正确答案
1.(1)总工期=6+5+4+4=21天。
(2)关键线路:B→E→F→I;

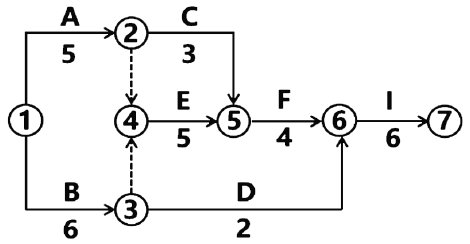

(3)双代号网络图


2.(1)工作F索赔2天成立。
理由:设计变更属于建设单位原因,延误的工期应予以顺延,因F工作为关键工作,因此2天工期索赔成立。
(2)工作D索赔3天不成立。
理由:施工质量返工属于施工单位自己原因,延误的工期由自己承担,因此3天工期索赔不成立。

3.
1. 调整的内容包括:施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。
2. 进度事中控制内容
(1)检查工程进度,一是审核计划进度与实际进度的差异;二是审核形象进度、实物工程量与工作量指标完成情况的一致性。
(2)进行工程进度的动态管理,即分析进度差异的原因,提出调整的措施和方案,相应调整施工进度计划、资源、供应计划。
3. 进度计划的调整,一般有以下几种方法:
关键工作的调整;改变某些工作间的逻辑关系;剩余工作重新编制进度计划;非关键工作调整;资源调整。
查看解析

相关试题

单选
建筑抗震设防,根据其使用功能的重要性分( )个类别。
A 二 B 三 C 四 D 五
查看
单选
关于楼梯的空间尺寸要求说法正确的是( )。
A 日常交通用的公共楼梯每股人流宽度为0.55m B 中间有实体墙的扶手转向端处的平台净宽不应小于1.20m C 公共楼梯每个梯段的踏步不应少于3 级 D 室内扶手高度不宜小于1.05m
查看
单选
关于全预制装配式结构特点,下列说法正确的是( )。
A 通常采用刚性连接技术 B 地震作用后恢复性能好 C 地震作用下的弹塑性变形主要发生在构件部位 D 施工受季节性影响较大
查看
单选
我国的普通房屋建筑物的设计使用年限是( )年。
A 5 B 25 C 50 D 100
查看
单选
设计使用年限为100年,处于一般环境的钢筋混凝土柱,其混凝土强度等级不应低于( )。
A C15 B C20 C C25 D C30
查看
单选
木材的干缩湿胀变形在各个方向上有所不同,变形量从小到大依次是( )。
A 顺纹、径向、弦向 B 径向、顺纹、弦向 C 径向、弦向、顺纹 D 弦向、径向、顺纹
查看
单选
对于C60混凝土拌合物中的水泥的强度等级,可取混凝土强度等级的( )倍。
A 1 B 1.8 C 2.0 D 2.5
查看
单选
对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于( )根。
A 2 B 3 C 4 D 5
查看
单选
下列选项中,关于混凝土收缩裂缝产生原因,说法错误的是( )。
A 骨料含泥量大 B 水泥用量超出规范规定 C 混凝土水胶比偏小 D 养护不及时
查看
单选
预制桩的混凝土强度达到( )后方可进行运输。
A 50% B 70% C 75% D 100%
查看
刷题小程序
建筑工程管理与实务题库小程序
