1.正确做法1:应进行工艺性试成孔,数量不少于2根。
正确做法2:砂土层成孔宜选用反循环钻机。
正确做法3:清孔后孔底沉渣厚度要求:端承型桩应不大于50mm。
正确做法4:水下混凝土超灌高度高于设计桩顶标高1m以上。
正确做法5:满足下列条件之一即可终止注浆:注浆总量达到设计要求;注浆量不低于80%,且压力大于设计值。
正确做法6:设计等级为甲级或地质条件复杂时,应采用静载试验的方法对桩基承载力进行检验,检验桩数不应少于总桩数的1%且不应少于3根(本题200×1%=2根,且不应少于3根,应取3根)。
2.(1)分为泥浆护壁灌注桩、沉管灌注桩、长螺旋钻孔灌注桩和干作业(机械、人工)成孔灌注桩等。
(2)可选择正(反)循环钻机、冲击钻机、旋挖钻机、多支盘灌注桩机、扩底机械钻具等桩机设备。

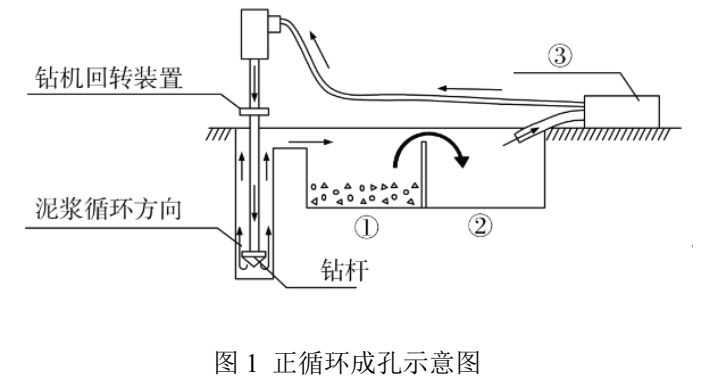

3.(1)①:沉淀池;②:泥浆池;③:泥浆泵。
(2)泵吸反循环清孔、气举反循环清孔。
4.(1)单桩竖向抗压静载试验;单桩竖向抗拔静载试验;单桩水平静载试验;低应变法;高应变法;声波透射法。
(2)1)泥浆比重不够,起不到可靠的护壁作用。2)孔内水头高度不够或孔内出现承压水,降低了静水压力。3)护筒埋置太浅,下端孔坍塌。4)在松散砂层中钻孔时,进尺速度太快或停在一处空转时间太长,转速太快。5)冲击(抓)锥或掏渣筒倾倒,撞击孔壁。6)用爆破处理孔内弧石、探头石时,炸药量过大,造成很大震动。
(3)验收检测的受检桩选择条件:1)施工质量有疑问的桩;2)局部地基条件出现异常的桩;3)承载力验收时选择部分Ⅲ类桩;4)设计方认为重要的桩;5)施工工艺不同的桩;6)宜按规定均匀和随机选择。
5.主要有单层铝板、铝塑复合板、蜂窝铝板、不锈钢板。
6.(1)复测的内容还包括:混凝土结构构件(梁、柱、墙、板等)局部偏差和凹凸程度;预埋件的位置偏差及漏埋情况等。
(2)幕墙的层间变形性能;硅酮结构胶的相容性和剥离粘结性;幕墙后置埋件和槽式预埋件的现场拉拔力。
