案例分析(水利工程)
>
案例题 某堤防工程填筑,堤防长度为1.5km,填筑工程量为9万m3,计划分成3个区段施工。填筑工期为60天。每个工序只有
分析

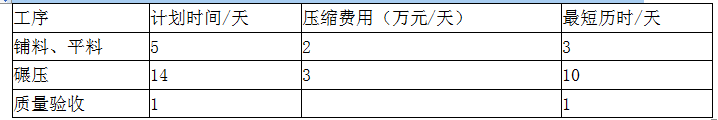

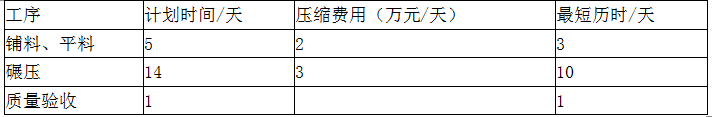

案例题 某堤防工程填筑,堤防长度为1.5km,填筑工程量为9万m3,计划分成3个区段施工。填筑工期为60天。每个工序只有一个施工队。每个区段施工工序具体施工参数见下表。

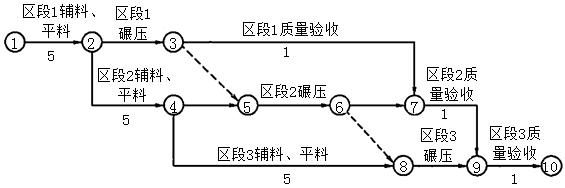

施工单位编制填筑施工进度计划见下图
【问题】
1.施工单位编制的填筑工程的施工进度计划是否满足要求?请说明理由。
某堤防工程工期为60天。
2.若填筑工期缩短为48天,试列出压缩工期的方案,并计算压缩工期增加费用。
正确答案
1.该网络计划的计算工期为60天,满足工期要求。

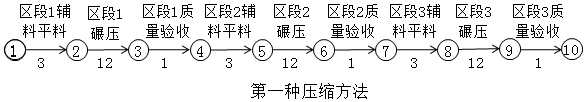

2.第一种方案:直接压缩工作历时。
先压缩铺料、平料工作的历时,再压缩碾压工作历时。
增加费用为:2万元/天×6天+3万元/天×6天=30万元

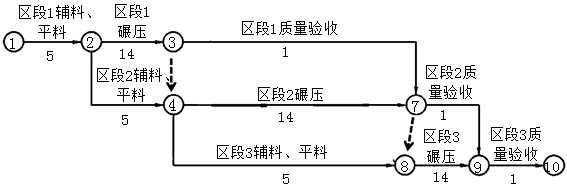

第二种方案:改变作业的组织方式,见下图,不增加费用。
