<1> 、施工单位可以提出破坏性试验费、试验桩工程费、破坏构件工程费。
<2> 、施工单位要求建设单位支付保管费合理。因材料的采购保管费本属于材料费中,建设单位供应材料,但材料保管仍由施工单位进行,故应该另行支付。

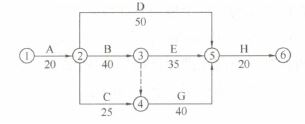

<3> 、(1)B工作停工是建设单位责任,故应按照合同补偿费用为3×(10×50+3×200)=3300元。
(2)C工作暂停由于施工机械未按时到场,是施工单位责任,故不能索赔。
(3)E工作由于建设单位提供的材料未按计划进场,是建设单位的责任,可以索赔。
按照合同补偿费用为6×(20×50+4×200)=10800元。
<4> 、施工单位既没有提前完工也没有延误工期。
