案例题 建设单位发包一年产量60万吨的煤矿工业广场项目。经过招标投标,某施工单位中标并与建设单位签订了施工合同,工程内容包括提升机房、变电所、机修车间、办公楼等,合同总价2800万元。施工期间,发生以下事件:

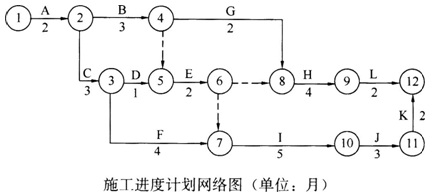

事件1:开工前,施工单位根据合同工期编制了施工进度计划网络图(如下图所示),并报监理工程师审核。监理工程师发现,按照设计文件,工作H和工作I完成后,工作J方可施工,这在进度计划网络图中没有体现,不符合“四结合”的施工准备方法,要求施工单位进行调整。
事件2:工程开工后不久,施工单位项目经理王某因个人原因与单位解除劳动合同,施工单位决定由项目副经理李某担任项目经理。
事件3:办公楼工程F的钢筋混凝土预制桩基础施工期间,由于建设单位供应的预制桩到场不及时,使桩基础推迟5d开工。打桩过程中,施工单位的打桩设备出现故障造成工程停工3d。设备修理完毕恢复施工后,出现了属于不可抗力的恶劣天气,导致工程停工7d。

问题
1.根据施工单位编制的施工进度计划网络图,计算项目工期并指出关键工作。
2.针对事件1中监理工程师发现的问题,施工单位应如何调整施工进度计划网络图?(只需文字说明)调整后的进度计划对工期是否有影响?说明理由。
3.事件2中,新任项目经理李某应具备何种资格?说明理由及施工单位变更项目经理的程序。
4.事件3中,施工单位应向建设单位提出多少天的工期索赔?说明理由。

正确答案
1..计划工期T=2+3+4+5+3+2=19月。
关键工作:A、C、F、I、J、K。

2.施工单位应在施工进度计划网络图的⑨、⑩节点之间添加一条虚箭线(或虚工序)。
调整后的网络计划对工期无影响。
理由:调整未改变网络计划的关键线路。

3.李某应具有一级注册建造师资格。
理由:该工程合同额为2800万元,单项土建工程合同额大于2000万元,为大型项目。施工单位变更项目经理的程序:施工单位应将项目经理人选报监理单位和建设单位,经监理单位和建设单位的书面同意,并到建设行政主管部门备案后,方可正式进入现场开展工作。

4.施工单位应提出工期索赔12d。
原因:建设单位预制桩到场不及时和不可抗力事件属于非承包商责任,承包商可以提出索赔;打桩设备损坏,属于承包商自身责任,承包商无权索赔。
查看解析

相关试题

单选
巷道施工采用抽出式通风的优点是( )。
A 可采用柔性风筒 B 气流的有效射程大 C 有利于长距离巷道掘进 D 污浊空气不会在巷道中弥散
查看
单选
关于土钉墙支护方法的说法,正确的是()。
A 适用于水位高的地区,土层为黏土、砂土和粉土 B 可用于基坑侧壁安全等级宜为二、三级的非软土场地 C 施工时土钉虽深固于土体内部,但无法提高周围土体的承载能力 D 应先喷后锚,严禁先锚后喷
查看
单选
钢筋加工不包括哪个工艺过程 ()
A 除锈 B 调直 C 清洗 D 弯曲成型
查看
单选
岩石巷道掘进时,容易发生突然涌水的水源是()。
A 砂土层水 B 老窑积水 C 泥岩含水 D 砂岩含水
查看
单选
井巷贯通的准备工作包括()。
A 按选定的几何要素进行实地标定 B 验证所选择测量仪器的合理性 C 及时延长巷道的贯通要素 D 定期检测巷道中、腰线并及时调整其贯通要素
查看
单选
施工单位决定正式提请工程竣工验收后,应向( )提交验收申请报告。
A 监理单位 B 建设单位 C 质量监督部门 D 设计单位
查看
单选
在爆破施工中,由于炮线连接中出现漏连雷管而发生拒爆事故时,正确的处理方法是( )。
A 在瞎炮旁0.3m处另钻眼,重新装药放炮 B 在炮孔残底继续打孔加深重新放炮 C 重新连线,待确认后重新起爆 D 抽出漏连的雷管重安后放炮
查看
单选
下列不属于现场准备工作内容的是( )。
A 设置场区永久性经纬坐标桩和水准基桩 B “四通一平”工作 C 现场地理环境和自然条件 D 必要的地质补充勘探工作
查看
单选
矿井建设施工准备期的完成标志是()。
A 施工人员进场 B 井筒破土动工 C 场地平整完成 D 施工许可办理完毕
查看
单选
岩石边坡是否稳定主要取决于( )。
A 边坡体的强度和结构 B 边坡的高度和岩石性质 C 边坡的施工方法 D 岩体的温度分布
查看
