案例题 背景资料:

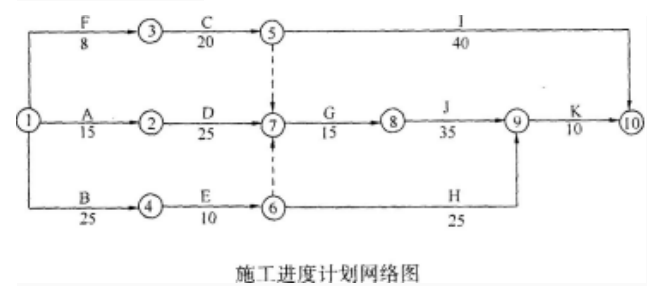

某矿业工程项目建设单位与中标施工企业签订了施工合同,开工前,施工单位绘制了进度网络图并获得监理工程师的审核批准。其中某项单位工程的施工进度计划如下图所示,单位:天。施工过程E和G工作共同用一台塔吊。先完成E工作,再施工G工作。

施工过程中,由于建设单位提供的图纸送达延误致使B工作推迟10天。为使工程按时完工,建设单位提出将J工作压缩5天,施工单位随即提出下列费用补偿要求:塔吊闲置15天每天补偿塔吊租赁费600元,共计9000元;由于B工作延误10天造成其他有关机械闲置,人员窝工损失等综合损失45000元。
问题:
1.按照原进度计划网络图,计算该工程计划工期,并指出关键路线。
2.按照原进度安排,确定工作E和工作G共用的塔吊的合理进场时间
3.建设单位提出的压缩J工作的方案是否能保证按期完工说明理由。
4.施工单位提出的索赔要求是否合理说明理由。

正确答案
1. 计划工期为100天,关键线路为A、D、G、J、K。
【考点解析】
此题考察对网络计划工期的计算和关键路线的确定,是考试要求掌握的基本内容。
2. 塔吊进入现场的合理时间是开工后30天。
【考点解析】
根据进度计划,采取先E后G的工作顺序,塔吊正常进场时间应为开工后25天,但E工作完成后等待G工作开始塔吊要闲置5天,因此塔吊在开工后30天工作日进入现场工作后恰好与G工作开始日期衔接。故塔吊进入现场的合理时间为开工后30天。
3. 建设单位提出的方案可以满足工期要求。
B工作延误10天,此时经计算总工期为105天,与原工期相比延误5天,关键线路变为B、E、G、J、K。此时J工作位于关键路线上,将其工作时间由35天压缩为30天,总工期仍为100天,所以此措施可行。
【考点解析】
此题考察某工作延误对工程工期的影响。工程实施过程中若某工作延误,可能会对工期造成延误。此时应具体分析,关键路线上的工作一旦延误,一定会影响工期,而非关键线路上的工作延误的时间超过其总时差,也会影响工期。延误事件发生后,应重新计算分析网络计划,确定新的计划工期和关键路线,即时调整进度计划以满足工期要求。
4. 施工单位提出的索赔要求不合理。
在B工作延误的条件下,塔吊采取先E后G工作顺序时,塔吊闲置时间为60-25-10-15=10天,因此需要补偿塔吊闲置费用6000元。由于B工作延误的损失费45000元应予补偿。总计应补偿费用45000+6000=51000元。
【考点解析】
本题考查工期索赔和费用索赔的正确计算方法。由于该案例原网络计划中B工作不是关键工作,B工作的延误,引起工程进度网络图的调整,应按照调整后的网络进度计划进行分析,确定其对各项工作的影响,从而正确计算索赔金额。
查看解析

相关试题

单选
提高混凝土强度的措施中,不恰当的是()。
A 提高水泥强度等级 B 尽量提高水灰比 C 采用高强度石子 D 加强养护,保证有适宜的温度和较高的湿度
查看
单选
距离井下爆破器材库()m以内不应进行爆破作业。
A 30 B 35 C 40 D 50
查看
单选
关于水玻璃的特点,说法错误的是()。
A 水玻璃又称泡花碱,是一种碱金属硅酸盐 B 硅酸钠水玻璃最为常用 C 水玻璃具有良好的粘结性能和很强的耐酸腐蚀性 D 水玻璃具有较差的耐热性能,高温易分解
查看
单选
关于导爆索的说法,不正确的是()。
A 导爆索是以黑索金或泰安等单质猛炸药为药芯 B 导爆索分为普通导索和安全导爆索 C 安全导爆索可用于有瓦斯、矿尘爆炸危险的工程爆破 D 继爆管是配合导爆索使用,有双向和单向两种,其中双向继爆管首尾两端不可接错,否则发生拒爆
查看
单选
一般适用于新建、扩建、改建工程的定额是( )。
A 预算定额 B 概算定额 C 估算定额 D 施工定额
查看
单选
适用于稳定性较差的土层中的一种短段掘砌的施工方法是( )。
A 井圈背板普通施工法 B 吊挂井壁施工法 C 板桩施工法 D 井筒表土特殊施工法
查看
单选
对钢材进行冷加工强化的目的是( )。
A 提高钢材低温强度 B 降低钢材韧性 C 改善钢材的硬度 D 提高钢材的屈服强度
查看
单选
当井塔施工工期要求紧迫,企业技术、管理素质、施工装备好,井塔上又无悬挑梁时,应积极选用()施工方法。
A 滑模施工方法 B 大模板施工方法 C 爬模施工方法 D 预建整体平移施工方法
查看
单选
评价矿业工程土体的地基承载力、边坡稳定性的重要指标是土的( )。
A 密实度 B 类别 C 抗压强度 D 抗剪强度
查看
单选
无论何种类型的模板,其安装支设都必须满足要求,以下说法不正确的是()。
A 应具有足够的承载能力、刚度和稳定性 B 保证各部分形状尺寸和相互位置正确 C 构造复杂,易装不易拆 D 不得漏浆
查看
刷题小程序
矿业工程管理与实务题库小程序
