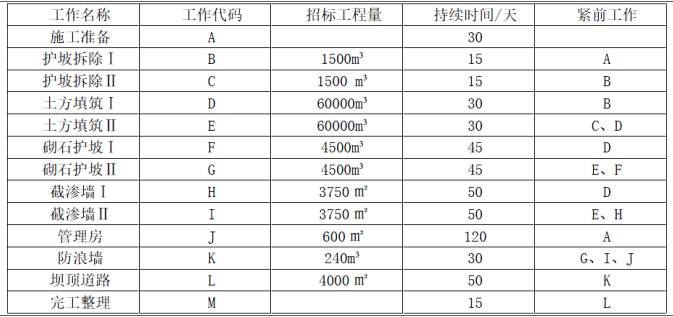

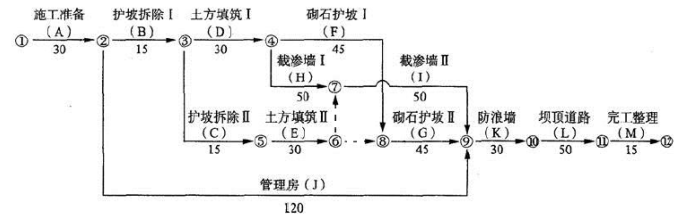

1.事件1中初始网络计划逻辑关系的错误之处为:
(1)E工作的紧前工作只有C工作。E工作的紧前工作应为C、D工作。
(2)在节点④、⑤之间缺少一项虚工作。
2.(1)计划工期270天;
(2)关键线路:A→B→D→H→I→K→L→M。
3.(1)F工作已完成4天工程量,H工作已完成8天工程量,E工作已完成10天工程量,J 工作已完成25天工程量;
(2)H、J工作拖延对工期有影响,H工作的延误对工作影响2天,J工作的延误对工期影响5天。
4.事件3中,施工单位有权提出延长工期的要求。
理由:依据合同,承包人对K工作结算工程量超过276m3(240×115%)部分所造成的工程延误可以提出延期要求。发包人承担责任的工程量为:292m3-240×115%=16m3,延长工期为:30/240×16=2d。
5.(1)该工程的实际工期为278天(270+5+3);
(2)因逾期完工支付违约金为60000元[10000×(278-270-2)])
