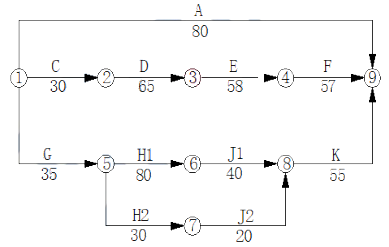

1.(1)双代号网络图如下:

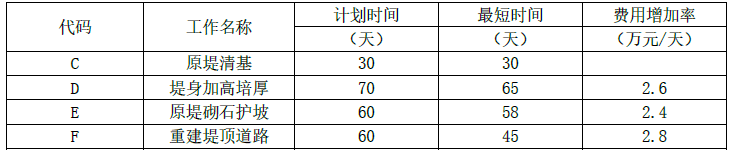

(2)①关键线路①→②→③→④→⑨:2.4×2+2.6×5+2.8×3=26.2万元,

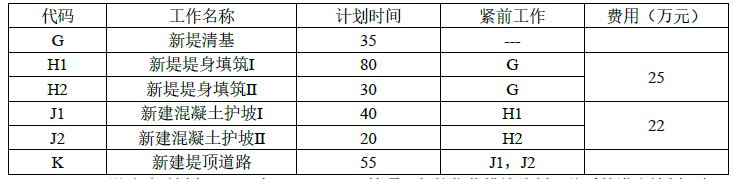

②关键线路①→⑤→⑥→⑧→⑨:25+22=47万元,
所以总赶工所增加的费用为:26.2+47=73.2万元。
2.由有资质的检测单位进行检测,若检测混凝土质量合格,该费用由发包人承担,此时承包人应该获得增加费用4万元的索赔;若检测混凝土质量不合格,该费用由承包人承担,此时承包人不应该获得增加费用4万元的索赔。
3.完工付款申请单还包括:完工结算合同总价、应支付的完工付款金额、应扣留的质量保证金。
4.(1)重绘制的图按原图编号,并在说明栏内表明变更依据。
(2)竣工图标栏内注明“竣工阶段”和绘制竣工图的时间、单位、责任人。监理单位应在图标上方加盖并签署“竣工图确认章”。
