1.基坑开挖时需要降水的理由:该地基承压水位(26.3m)高于建基面(20.38m),且建基面以下黏性土隔水 层厚度(20.38-19.3=1.07m)较薄,不满足压重要求。在基坑开挖的过程中,为了保证工作面的干燥,需要进
行降水。
本工程可采取管井降水方案。
理由:中砂地层承压水位较高,涌水量较大。

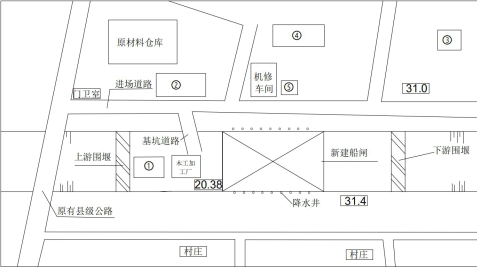

2.①为钢筋加工厂;②为混凝土拌合系统;③为油料库;④为办公生活区;⑤为零星材料仓库。
3.(1)泵站基坑生产安全事故等级为较大安全事故。
(2)施工单位编制的基坑开挖专项施工方案的报批过程有不妥之处。
理由:①方案要附具安全验算结果;
②本工程中泵站基坑开挖属于超过一定规模的危险性较大的单项工程,施工方案要经施工单位组织专家论证、 审查。施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法 人单位负责人审核签字后,方可组织实施。
4.专项施工方案还应包括:编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、设计计算 书及相关图纸等。
