水利水电工程管理与实务
>
案例题 承包人承担一水闸工程施工,编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水
分析

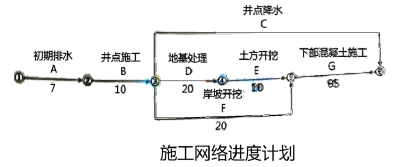

案例题 承包人承担一水闸工程施工,编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥基础开挖,⑦地基处理,⑧办公、生活用房等。监理工程师批准了该施工总进度计划,其中部分工程施工网络进度计划如下图所示(单位:天)
施工中发生如下事件:
事件一:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。
事件二:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人的地质资料中未能反映,F工作实际持续时间为40天。
问题:
1.根据《水利水电工程施工组织设计规范》SL303-2017,指出背景资料的相关工作中属于工程准备期的工作(用编号表示)。工程施工总工期中,除工程准备期外,还应包括哪些施工时段?
2.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。
3.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。
正确答案
1.①场内建路③围堰填筑⑤材料仓库⑧办公、生活用房等;主体工程施工期、工程完建期。
2.125天;因为从地基处理到下部混凝土施工时需降水。
3.157天;10天,因为A工作时间延误5天是承包人的责任,而F工作时间延误是发包人的责任,且对总工期的延误=延误时间-总时差=20-10=10天。
查看解析
