1.根据库容判断,为Ⅱ等,根据电站装机容量判断,为Ⅲ等,根据就高不就低原则,该枢
纽工程等别为Ⅱ等。因大坝坝高为132m,超过130m,故大坝有2级升为1级。
2.需组织专家审查论证专项施工方案的单项工程有:深基坑工程(或基坑开挖、降水工程)、
混凝土模板支撑工程、钢管脚手架工程。
3.Qh——混凝土系统所需小时生产能力(m3/h);
Qm——高峰月混凝土浇筑强度(m3/月)
M——月工作日数(d)
N——日工作时数(h)
Kh——时不均匀系数
本题中:
Qh=KhQm/(MN)=1.3×9000/(25×20)=23.4(m3/h)
规模定型为小型。

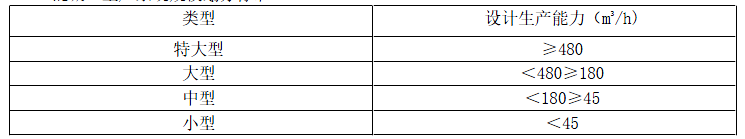

混凝土生产系统规模划分标准

4.应提出混凝土运输及卸料时间要求;混凝土运输机具应采取隔热、保温、防雨等措施。
应提出混凝土坯层覆盖时间要求;混凝土入仓后、初凝前应及时进行平仓、振捣或碾压。
