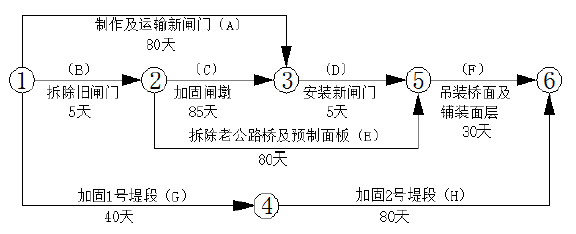

案例题 某水利工程经监理人批准的施工网络进度计划如图(天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准10000 元/天。

在施工过程中发生了如下事件:
事件一:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10 天运抵现场。
事件二:在D 工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D 工作推迟5 天完成。
事件三:在G 工作中,由于设计变更使堤段填筑的工程量增加,导致G 工作48 天完成。
【问题】
1.确定施工进度计划的工期,并指出关键线路。(以节点编号表示)
2.分别分析事件一、事件二、事件三对工期的影响和责任人。
3.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,应获得多少天的工期补偿?
施工单位可获得的工期提前的奖励或支付逾期违约金为多少?
4.闸门的标志除生产许可证标志及编号外还应包括那些内容?

正确答案
1.施工进度计划工期为125 天;关键线路:①→②→③→⑤→⑥
2.事件一:A 是非关键线路工作,工作的拖延时间(10 天)没有超出其总时差(10 天),对工期没有影响。由于山体滑坡是不可抗力,双方均无责。
事件二:D 是关键线路上的工作,影响工期为5 天。事件二属于承包人的责任
事件三:G 非关键线路工作,其原有总时差5 天,影响工期3 天。事件三属于发包人的责任。
3.该工程的实际完成时间为130 天,承包人获得补偿工期3 天。支付逾期违约金2 万元。
4.闸门的标志除生产许可证标志及编号外还应包括产品名称、制造厂名、制造日期、闸门中心位置和总重量。
