案例题 某水库除险加固工程包括土石坝加固、溢洪道闸门更换及相关设施设备改造。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订施工合同,合同约定:
(1)合同工期240d,2018年10月15日开工;(2)新闸门由发包人负责采购,2019年4月10日运抵施工现场.新闸门安装调试于2019年5月15日完工。

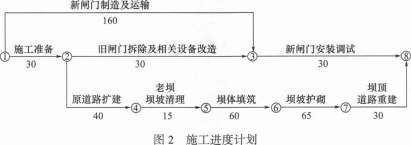

由承包人编制并经监理人批准的施工进度计划如图2所示(单位:d;每月按30d计;节点①最早时间按2018年10月14日末计)。

施工中发生了如下事件:
事件1:由于征地拆迁未按合同约定时间完成,导致“老坝坝坡清理”于2019年1月25日才能开始。为保证安全度汛,监理人要求承包人采取赶工措施,确保工程按期完成。承包人为此提出了土石坝加固后续工作的赶工方案:

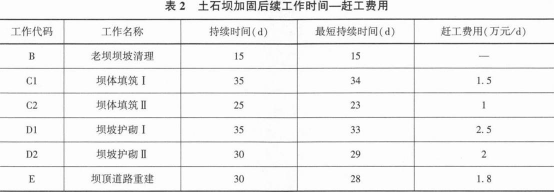

第一步,将“坝体填筑”和“坝坡护砌”各划分为2个施工段组织流水施工,按施工段Ⅰ、施工段Ⅱ依次进行,各工作持续时间见表2,其他工作逻辑关系不变。
第二步,按照费用增加最少原则,根据表2进行工期优化,其他工作均不做调整。承包人向监理人提交了调整后的进度计划及赶工措施。报监理人审批后实施。

事件2:新闸门于2019年3月18日运抵施工现场,有关人员进行了交货检查和验收,核对了制造厂名和产品名称等闸门标志内容。承包人负责新闸门的保管,新闸门提前运抵现场期间发生保管费用3万元。
事件3:为保证闸门安装调试工作顺利进行,在闸门及埋件安装前,承包人按有关规范要求核验了设计图样、施工图样和技术文件;发货清单、到货验收文件及装配编号图等资料。
问题:
1.根据事件1,绘制优化后的土石坝加固后续工作的施工进度网络计划图(用工作代码表示),计算赶工费用。
2.综合事件1、2,承包人可向发包人提出的补偿金额是多少?说明理由。
3.事件2中,除制造厂名和产品名称外,新闸门标志内容还应有哪些?
4.除事件3所列核验资料外,承包人还应核验哪些资料?

正确答案
【第1问】
优化后的土石坝加固后续工作的施工进度网络计划如图3所示:

根据表1,工作C1压缩1d,工作DL压缩1
D.工作D2压缩1d,工作E压缩2d。则赶
工费用=1.5×1+2.5x1+2×1+1.8×2=9.6万元。
【第2问】
综合事件1、2,承包人可向发包人提出补偿金额:9.6+3=12.6万元
理由:
(1)征地拆迁是发包人义务,由此造成的延期,赶工费用应由发包人承担。
(2)新闸门提前运抵属于发包人违约,保管费应由发包人承担。
【第3问】
除制造厂名和产品名称外,新闸门标志内容还应有:生产许可证标志及编号、制造日期、闸门中心位置和总重量。
【第4问】
除事件3所列核验资料外,承包人还应核验的资料有:(1)闸门出厂合格证。(2)闸门制造验收资料和出厂检验资料。(3)闸门制造竣工图。(4)安装用控制点位置图。
查看解析

相关试题

单选
水泵铭牌上的效率是对应于通过( )的效率。
A 最大流量 B 设计流量 C 最小流量 D 校核流量
查看
单选
水利水电工程混凝土模板设计荷载中,属于特殊荷载的是( )。
A 风荷载 B 混凝土重量 C 施工人员重量 D 混凝土侧压力
查看
单选
混凝土集料试验需将试样烘干至恒量,其中恒量,指材料烘干时,相邻两次称量时间大于 1h 的情况下,称量之差小于( )称量精度。
A 0.1% B 0.2% C 0.3% D 0.5%
查看
单选
混凝土重力坝浇筑块成型后的偏差,不应超过模板安装允许偏差的( )。
A 20%~30% B 30%~40% C 40%~50% D 50%~100%
查看
单选
下图所示的断层类型是( )。
A 正断层 B 逆断层 C 错位断层 D 平移断层
查看
单选
下列截流落差中宜选择单戗立堵截流的是( )。
A 2.0m B 4.5m C 6.0m D 8.0m
查看
单选
单选题 下列普通钢筋的表示方式中,表示机械连接的钢筋接头的是( )。 A. B. C. D.
A A B B C C D D E E
查看
单选
混凝土用活性矿物掺合料中,粉煤灰单掺时的掺量占胶凝材料的比例为( )。
A 5~10% B 10~25% C 25~50% D 50~80%
查看
单选
某土石方工程发生事故处理所需的直接经济损失费超过100万元,小于1000万元,且对工程寿命有较大影响的事故属于( )。
A 特大质量事故 B 重大质量事故 C 较大质量事故 D 一般质量事故
查看
单选
发动机功率为 100kW 的装载机属于( )。
A 小型 B 中型 C 大型 D 特大型
查看
刷题小程序
水利水电工程管理与实务题库小程序
