1.

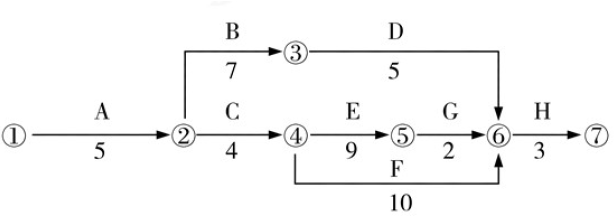

关键线路:A→C→E→G→H;总工期:T=5+4+9+2+3=23 天。
2.
修改后的关键线路:A→B→E→G→H;总工期:T=5+7+9+2+3=26 天。
3.

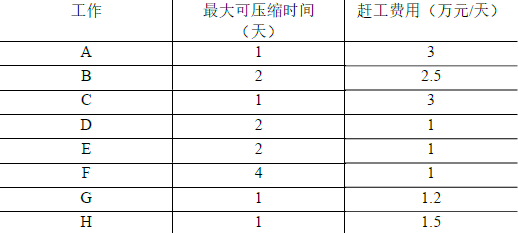

(1)应压缩的工作项有E、F、H。
(2)E 工作压缩2 天,花费2×1=2 万元; F 工作压缩1 天,花费1 万元。H 工作压缩1天,花费1.5 万元,所需赶工费用=2+1+1.5=4.5 万元。
4.()
检查是否具有出厂合格证、设备安装说明书;有关技术文件;对运输和存放过程中的变形、受潮、损坏等进行记录。
5.
(1)口头通知项目法人不妥
理由:应征得项目法人同意并书面通知项目法人。
(2)施工单位应选择有资质分包单位;
对分包单位进行质量、进度等方面管理;
对分包工程质量负全部责任;
