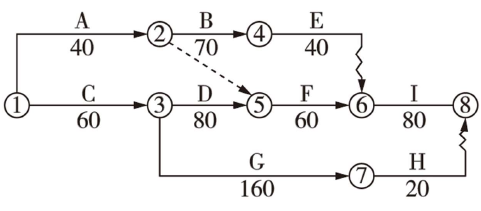

1.
①→③→⑤→⑥→⑧,总工期为280 天。
2.
(1)导流方式:分期围堰导流。
(2)确定围堰顶高程需要:设计洪水的静水位、波浪爬高和安全加高。
3.()
①费用索赔成立。图纸错误属非施工单位责任(或设计单位责任),所以费用索赔成立。
工期索赔不成立。E 工作处于非关键路线,总时差为50 天,停滞30 天未超过总时差,所以工期索赔不成立。
②工期索赔成立。提出更高质量要求属于建设单位责任(或非施工单位责任)且工作D位于关键路线,因此工期索赔成立。
费用索赔成立。提出更高质量要求属于建设单位责任(或非施工单位责任),因此费用索赔成立。
4.
不违反建造师执业相关要求。
理由:根据注册建造师不得同时担任两个及以上建设工程施工项目负责人。发生下列情形之一的除外:因非承包方原因致使工程项目停工超过120 天(含)经建设单位同意的。
本题中是由于建设资金未落实导效的智停,且已有138 天超过了120 天,并且已经争得了该工程建设单位的同意,故满足规定要求。
5
(1)A=680×10%=68.0 万元:
根据预付款扣回公式求得:
R2=68×(442-20%×680)/(80%×680-20%×680)=51.0 万元
R3=68×(442+87-20%×680)/(80%×680-20%×680)=65.5 万元
因为65.5 万元小于68 万元,所以3 月份的工程预付款扣回金额为:65.5-51.0=14.5万元。
(2)申请单中内容及相应的金额还有:
1)截至本次付款周期末已经实施工程的价款为442+87=529.0 万元;
2)索赔金额为5.0 万元;
3)扣减的返还预付款为14.5 万元。
