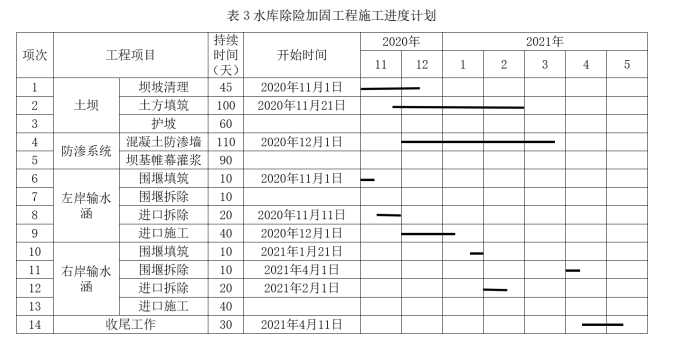

1.土坝护坡的开始时间:2021 年 2 月 1 日;
坝基帷幕灌浆的最迟开始时间:2021 年 1 月 11 日;
左岸输水涵围堰拆除的结束时间:2021 年 1 月 20 日;
右岸输水涵进水口施工的开始时间:2021 年 2 月 21 日。
2.不妥之处:本工程的项目经理调动到企业任另职,此时承包人向监理人提交了更换项目经理的申请不妥。
改成:承包人更换项目经理应事先征得发包人同意,并应在更换 14 天前通知发包人和监理人。
3.不违反建造师执业相关要求。
理由:根据《注册建造师执业管理办法(试行)》,注册建造师不得同时担任两个及以上建设工程施工项目负责人。发生下列情形之一的除外:因非承包方原因致使工程项目停工超过 120 天(含),经建设单位同意的。
本题中是由于建设资金未落实导致的暂停,属于建设单位的原因导致的暂停施工;且已有 135 天超过了 120 天,并且已经征得了该工程建设单位的同意,故满足规定要求。
4.(1)预付款总额 A=680×10%=68.0 万元;
根据预付款扣回公式可知截至 2021 年 2 月底累计已扣回的预付款金额:R2=68×(442-20%×680)/(80%×680-20%×680)=51.0 万元;
截至 2021 年 3 月底累计应扣回的预付款金额:R3=68×(442+87-20%×680)/(80%×680-20%×680)=65.5 万元;
因为 65.5 万元小于 68 万元,所以 3 月份的工程预付款扣回金额为:65.5-51.0=14.5 万元;
(2)进度付款申请单中还包括:截至本次付款周期末已实施工程的价款、索赔金额;
(3)截至本次付款周期末已实施工程的价款 87.0 万元;索赔金额为 5.0 万元。
