1.按照输送热媒和温度划分,本管道属于什么类型的供热管道?
低温、热水供热管道。
2.顶管穿越时需要保护哪些建筑物?
给水管道、中水管道、雨水管道、污水管道、道路、围栏。
3.顶管穿越地下管线时应与什么单位联系?
应取得地下管线所属单位(管道管理部门或市政工程管理处、供排水管网管理部门等)的同意和配合。

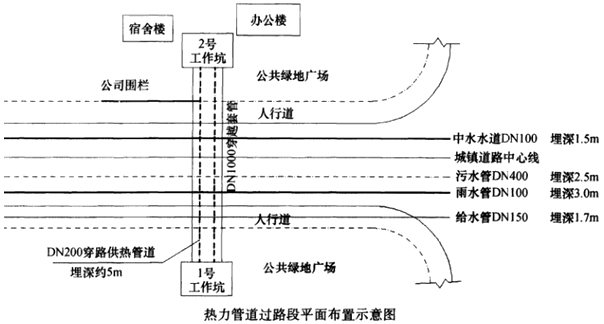

4.根据现场条件,顶管应从哪一个工作坑始发?说明理由。
应从1#工作坑始发。
因为1#工作坑位于公共绿地,场地开阔,具有较好的施工条件。
5.顶管施工时是否需要降水?写出顶管作业对地下水位的要求。
需要降水;采用人工挖土顶管施工时,应将地下水位降至管底0.5m以下。
6.本工程的工作坑土建施工时,应设置哪些主要安全设施?
基坑防护栏、夜间照明、指示红灯、警示牌、爬梯。
