1.与水平定向钻法施工相比,原浅埋暗挖隧道法施工有哪些劣势?
劣势:浅埋暗挖法适用管径是1000mm以上,直径400mm的管道使用浅埋暗挖法较为浪费资源;该穿越地段长度为340m,长度较短,不宜使用浅埋暗挖法施工。因为穿越地层为粉土和粉质粘土,有地下水,使用浅埋暗挖法还需要进行地层加固、施工降水及初期支护,施工速度慢,施工成本高。
2.根据相关规定,施工单位应当自建设单位领取施工许可证之日起多长时间内开工(以月数表示)?延期以几次为限?
《建筑法》规定,建设单位应当自领取施工许可证之日起3个月内开工。因故不能按期开工的,应当向发证机关申请延期;延期以两次为限,每次不超过3个月。(既不开工又不申请延期或者超过延期时限的,施工许可证自行废止)
3.给出事件二中见证取样和送检的正确做法,并根据《城镇供热管网工程施工及验收规范》CJJ28-2014规定,补充预制保温管检测项目。
(1)施工单位在对进场保温管实施见证取样前要通知负责见证取样的监理工程师,在该监理工程师现场监督下,承包单位按相关规范的要求,完成材料、试块、试件等的取样过程。完成取样后,承包单位将送检保温管样品装入木箱,由监理工程师加封,然后送往试验室进行检验。

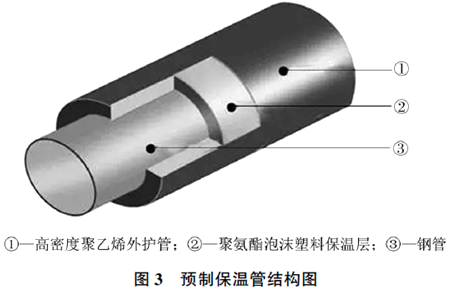

(2)预制保温管检测项目:保温管的抗剪切强度、保温层的厚度、密度、压缩强度、吸水率、闭孔率、导热系数及外护管的密度、壁厚、断裂伸长率、拉伸强度、热稳定性。
4.事件三中冒浆事故的应急处理还应采取哪些必要措施?
冒浆应急措施:启动应急预案,停止钻进,并采取地面注浆、若较为严重可采用冻结法防止事故扩大;及时查找问题原因,采取相应措施;清理外运泥浆防止污染环境;做好人员施工防护。
5.事件四中,施工单位申请工期顺延是否符合规定?说明理由。
(1)不符合规定;
(2)工期延误是由于施工单位原因,处理不当,造成了地面冒浆,影响了工期,属于施工单位应当承担的责任,因此,不能索赔。
