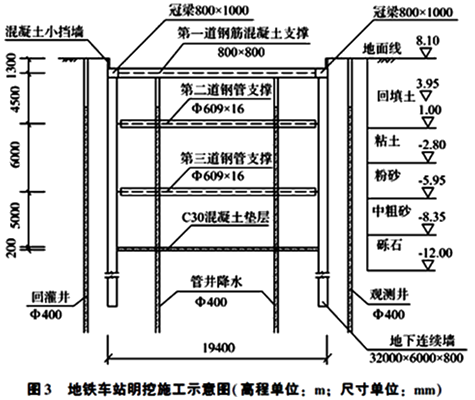

1.根据背景资料本工程围护结构还可以采用哪些方式?
答:围护结构还可以采用:钻孔灌注桩;SMW工法桩。
2.写出施工工序中代号A、B、C、D对应的工序名称。
答:A:第一道钢筋混凝土支撑施工
B:车站垫层及底板、部分侧墙施工
C:负二层侧墙、中柱施工
D:拆除第一道钢筋混凝土支撑,回填覆土
3.钢管支撑施加预应力前后,预应力损失如何处理?
答:(1)钢管支撑施加预应力前,对于预应力损失的处理方法:考虑操作时应力损失,故施加的应力值应比设计轴力增加10%。
(2)钢管支撑施加预应力后,对于预应力损失的处理方法:发现预应力损失时应复加预应力至设计值。
4.后浇带施工应有哪些技术要求?
答:(1)对已浇筑部位凿毛处理;
(2)钢筋连接及接头处置;
(3)提高混凝土等级;
(4)增加微膨胀剂;
(5)增加养护时间。
5.补充完善开挖和支护的具体措施。
答:(1)设置坑内、外排水设施(排水沟,挡水墙等)。
(2)基坑开挖过程中,必须采取措施防止开挖机械等碰撞支护结构、格构柱、降水井点或扰动基底原状土。
(3)开挖过程要对基坑本体及支护结构体系进行监控,发生异常情况时,应立即停止挖土,并应立即查清原因且采取措施,正常后方能继续挖土。
