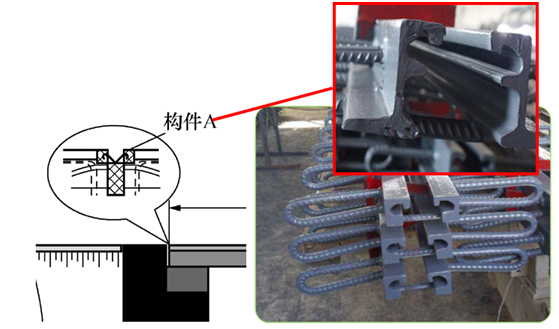

1.写出图中构件A的名称。
伸缩装置。(型钢/异型钢)

2.根据图判断,按桥梁结构特点,该桥梁属于哪种类型?简述该类型桥梁的主要受力特点。
刚架桥。在竖向荷载作用下,梁部主要受弯,而在柱脚处也具有水平反力。
3.施工方案(1)中,在浇筑桥梁上部结构时,施工缝应如何处理?
(1)先将混凝土表面的水泥砂浆和松弱层及时凿除。凿除时的混凝土强度,水冲法应达到0.5MPa;人工凿毛应达到2.5MPa;机械凿毛应达到10MPa。
(2)经凿毛处理的混凝土面,应清除干净,在浇筑后续混凝土前,应铺10~20mm同强度等级的水泥砂浆。
(3)施工缝处理后,应待下层混凝土强度达到2.5MPa后,方可浇筑后续混凝土。

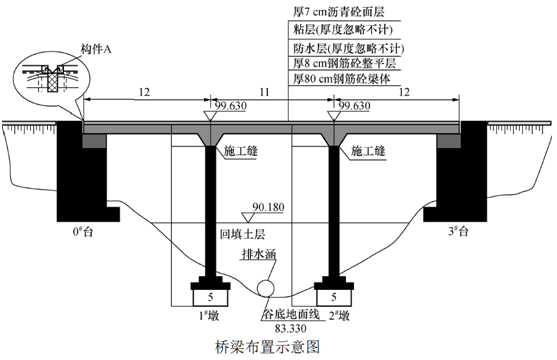

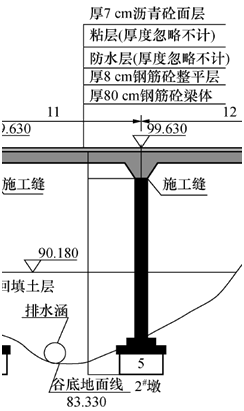

4.根据施工方案(2),列式计算桥梁上部结构施工图应搭设满堂支架的最大高度;根据计算结果,该支架施工方案是否需要组织专家论证?说明理由。
99.63-0.07-0.08-0.8-90.18=8.5(m)
根据计算结果,该支架需要组织专家论证。理由:根据31号文规定,搭设高度超过8m及以上的的混凝土模板支撑工程,属于危险性较大的工程,需要组织专家论证后实施。
5.试分析项目部支架预压失败的可能原因。
(1)采用杂土及一次性回填属于地基处理不当,未按要求进行分层回填压实作业,导致地基承载力不足。
(2)地基未进行预压。
(3)回填土压实度不满足设计要求,造成支架基础过大沉降。
(4)未按规范要求进行支架基础预压(支架预压加载过程宜分3级进行,逐级加载)。
(5)雨水渗入支架地基,造成支架地基承载力下降。
(6)土袋吸收雨水造成重量增加荷载超重。
6.项目部应采取哪些措施才能顺利地使支架预压成功?
(1)提高场地基础承载力,可采用换填方式进行分层回填,分层压实,压实度符合设计及规范要求也可采用混凝土垫层硬化等措施。
(2)管涵两侧采用中粗砂回填。
(3)支架地基应有横坡,四周设置排水沟等排水设施,确保场地排水畅通,不得积水。
(4)地基处理完成后,应对支架基础进行预压,支架基础预压合格,才能进行支架搭设。
(5)加载材料应有防水(雨)措施,防止被水浸泡后引起加载重量变大。
