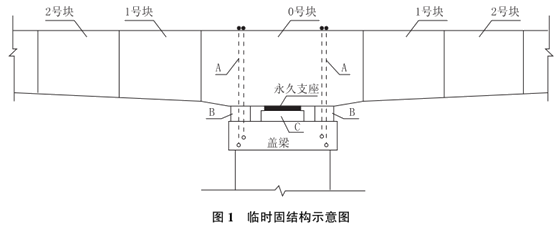

1.写出A、B、C结构的名称。
A——临时锚固钢筋(或钢绞线)
B——临时支座
C——垫石。
2.指出背景中桩身混凝土灌注过程的错误之处,并改正。
(1)拔管指挥人员离开现场是错误的。
正确的做法是:拔管应有专人负责指挥。
(2)导管埋深保持在0.5~1.0m错误。
正确的做法是:导管埋置深度宜控制在2~6m,并经常测探井孔内混凝土面的位置,及时调整导管埋深。
3.施工单位在张拉设备的使用上是否正确?说明理由。
不正确,因为张拉机具应与锚具配套校准,配套使用。
4.补充项目部特殊过程质量管理措施。
安排试验,并首件验收,作业指导书经项目部或企业技术负责人审批后执行。
5.改正事件4中项目部编制方案的错误之处。
(1)合龙宜在一天中气温最低时段进行。
(2)梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。
