1.事件一中,建设单位制止甲公司的分包行为是否正确?说明理由。
答:正确。理由:路面工程为道路工程的主体结构,主体结构的施工必须由总承包单位自行完成,甲公司将此分包给其他单位属于违法分包。
2.指出事件二中的不妥之处,并说明理由。
答:“甲公司将原始地貌杂草清理后,在挖方段取土一次性将池塘填平并碾压成型”做法不妥。
正确做法:甲公司清除杂草后,应妥善处理井穴的坑槽,对挖方段取出的土要进行检查其含水量等,合格后分层回填碾压至原地面高。
3.指出事件三中的错误之处并改正。
答:错误一:摊铺机前后错开40~50m距离,错开距离过大。

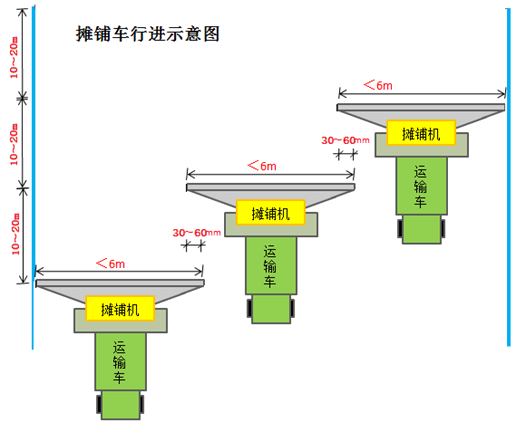

正确做法:多台摊铺机前后错开10~20m呈梯队方式同步摊铺。

错误二:SMA混合料复压采用轮胎压路机,易造成构造深度降低或泛油;
正确做法:SMA混合料复压应采用振动压路机
错误三:终压完成后拟洒水加快路面的降温速度。
正确做法:需要自然降温至50℃后方可开放交通。
