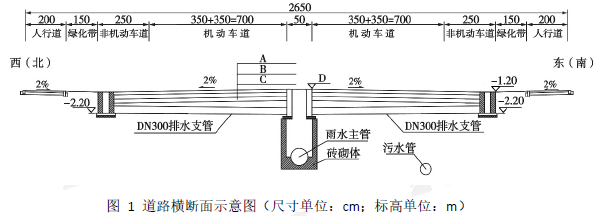

1.(1)A 层:C30 水泥混凝土;
B 层:水泥稳定碎石;
C 层:水泥稳定土。
(2)标高D=-1.20+(7+2.5)×2%=-1.01m。
2.(1)改正:排水管道机械开挖时槽底预留200~300mm 土层,由人工开挖至设计高程,整平。
(2)地基验槽单位:建设、勘察、设计、监理、质监等单位。(满分1 分,给满为止)
(3)验槽项目:①主控项目:原状地基土不得扰动、受水浸泡或受冻;地基承载力应满足设计要求;进行地基处理时,压实度、厚度满足设计要求。②一般项目:槽底高程;槽底中线每侧宽度;沟槽边坡。
3.(1)E:运输;F:振捣;G:养护。
(2)拉杆采用螺纹钢筋;传力杆采用光圆钢筋。
4.(1)①切缝时间:混凝土达到25%~30%设计强度;②切缝宽度:4~6mm;
(2)混凝土完全达到设计弯拉强度(或“达到100%设计弯拉强度”)且填缝完成后,方可开放交通。
5.(1)H:管材对正检查;I:加压对接;J:保压冷却。
(2)应对接头进行100%卷边对称性和接头对正性检验;不少于15%的接头进行卷边切除检验。
