分析

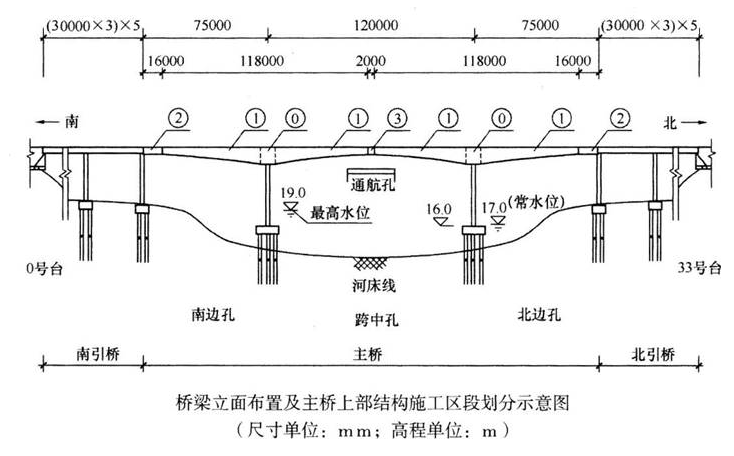

案例题 某公司承建一座城市快速路的跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断。主桥的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为75m+120m+75m;南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m×3)×5;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式U形桥台;桥面系护栏采用钢筋混凝土防撞护栏;桥宽35m,横断面布置采用0.5m(护栏)+15m(车行道)+0.5m(护栏)+3m(中分带)+0.5m(护栏)+15m(车行道)+0.5m(护栏);河床地质自上而下为厚3m的淤泥质黏土层、厚5m的砂土层、厚2m的砂层、厚6m的卵砾石层等;河道最高水位(含浪高)高程为19.0m,水流流速为1.8m/s。桥梁立面布置如下图所示:

项目部编制的施工方案有如下内容:
内容一:根据主桥结构特点及河道通航要求,拟定主桥上部结构的施工方案,为满足施工进度计划要求,施工时将主桥上部结构划分成?、①、②、③等施工区段,其中,施工区段?的长度为14m,施工区段①每段施工长度为4m,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如上图所示。
内容二:由于河道有通航要求,在通航孔施工期间采取安全防护措施,确保通航安全。
内容三:根据桥位地质、水文、环境保护、通航要求等情况,拟定主桥水中承台的围堰施工方案,并确定了围堰的顶面高程。
问题:
1.列式计算该桥多孔跨径总长;根据计算结果指出该桥所属的桥梁分类。
2.施工方案内容一中,分别写出主桥上部结构连续刚构及施工区段②最适宜的施工方法。
3.结合图示及施工方案内容一,指出主桥“南边孔、跨中孔、北边孔”先后合龙的顺序(用“南边孔、跨中孔、北边孔”及箭头“→”作答;当同时施工时,请将相应名称并列排列);指出施工区段③的施工时间应选择一天中的什么时候进行?
4.施工方案内容二中,在通航孔施工期间应采取哪些安全防护措施?
5.施工方案内容三中,指出主桥墩承台施工最适宜的围堰类型;围堰高程至少应为多少米?

正确答案
1.多孔跨径总长为:75+120+75+30×3×5×2=1170m;该桥为特大桥。
2.施工区段:托架法(膺架法);施工区段①:挂篮施工(悬臂施工);施工区段②:支架法。
3.(1)合龙顺序:南边孔、北边孔→跨中孔;(预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、最后中跨。)
(2)施工区段③的施工时间应选择在一天气温最低的时候进行。
4.(1)通航孔的两边应加设护桩、防撞设施、安全警示标志、反光标志、夜间警示灯;
(2)挂篮作业平台上必须铺满脚手板,平台下应设置水平安全(防抛网);主梁上部应设栏杆,栏杆应有踢脚板,栏杆应张挂密目立网。
(3)设置通航限高架、限高警示灯。
5.(1)主桥墩承台施工最适宜选用钢板桩围堰。
(2)19.0+0.5=19.5m。
查看解析
