分析

案例题 某施工单位承接了某市一座双向四车道分离式隧道施工,单洞设计为 9.75×5m,坡度 17.22‰,围岩稳定性较差。
施工单位采用浅埋暗挖法施工该城市隧道,隧道开挖前采用超前小导管注浆进行超前预加固,施工现场有直径 20mm、50mm、100mm 的钢管可供选择。其中左线隧道的开挖施工如图 2-1 所示,初期支护与二次衬砌施工如图 2-2 所示。隧道开挖施工循环进尺为 1.5m。初期支护所用的喷射混凝土中掺入了外加剂,喷射前,项目部对喷射混凝土的两项关键技术指标进行了检测。当初期支护完工后项目部及时施作了二次衬砌。
施工过程中,针对该段软弱围岩采用的浅埋暗挖法施工,项目部提出了“快封闭、勤测量”的基本施工原则。为确保施工质量与安全,项目部在设计文件中制定的监控量测要求和内容的基础上,将其中的三项监测项目列为控制隧道施工稳定的重要判断依据,加以重点控制。

【问题】
1.选择超前小导管注浆所用的钢管直径,列出小导管的最小长度,并给出图 2-1 中超前小导管注浆的注浆顺序。

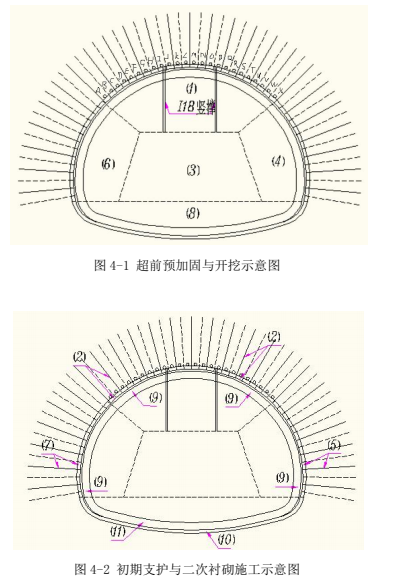

2.根据图 4-1 和图 4-2,写出本工程所用开挖方法的具体名称,以及该开挖工法所适用隧道的最大跨度,并给出图 4-1 和图 4-2 中(1)→(11)的施工顺序。
3.写出喷射混凝土中所掺外加剂的名称,并列出喷射混凝土的两项关键技术指标。
4.本工程二次衬砌施作时机是否合理?说明理由。
5.本工程浅埋暗挖法的施工原则是否完整?若不完整请补充。
6.写出被列为控制隧道施工稳定重要判断依据的三项监测项目的名称。

正确答案
1.(1)钢管直径:50mm。
(2)小导管的最小长度:3m。
(3)注浆顺序:A 和 X → C 和 V → E 和 T → G 和 R → I 和 P → K 和 N → B 和 W → D 和 U → F 和 S→ H 和 Q → J 和 O → L 和 M。
2.(1)开挖方法:环形开挖预留核心土法。
(2)最大跨度:12m。
(3)施工顺序:(1)→(2)→(4)和(6)→(5)和(7)→(3)→(8)→(10)→(11)→(9)。
3.(1)外加剂:速凝剂。
(2)关键技术指标:①初凝时间,不应大于 5min;②终凝时间,不应大于 10min。
4.不合理。
理由:二次衬砌施作应待初期支护变形基本稳定,防水隔离层施工完成后再进行。
5.不完整。
应补充:管超前、严注浆、短开挖、强支护。
6.三项监测项目:拱顶沉降;水平收敛;地表沉降。
