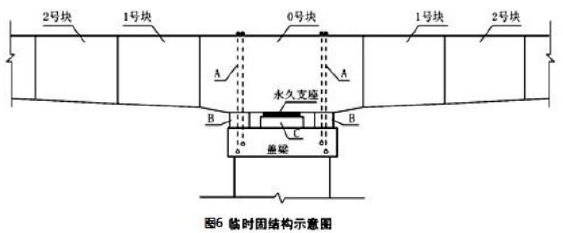

案例题 某城市桥梁工程,采用钻孔灌注桩基础,梁体为现浇预应力钢筋混凝土箱梁,0号块采用墩顶混凝土现浇施工,临时固结构造示意图和成孔钻机如下图。


施工中发生如下事件:
事件一:1 号桩桩身混凝土灌注时,导管埋深保持在0.5~1.0m左右。灌注过程中,拔管指挥人员因故离开现场。后经检测表明1#桩出现断桩。
事件二:为加强质量管理,项目部对挂篮施工等特殊工序缺少经验,因此设置了工序质量控制点;编制了专门的作业指导书。
事件三:项目部编制的合龙段施工方案如下:
(1)预应力混凝土连续梁合龙顺序一般是先中跨、后次跨、再边跨。
(2)合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。
(3)合龙宜在一天中正午时分进行。
(4)梁跨体系转换时,支座反力的调整应以反力为主。
事件四:桥墩高度平均为20m,墩顶0 号块采用支架法浇筑。张拉0 号块预应力钢绞线时,操作平台临边外侧下方是城市主干路,施工人员设置了防护栏杆,人员随运载钢筋的物料提升机上下。
【问题】
1. 写出图6 中A、B、C 结构的名称。

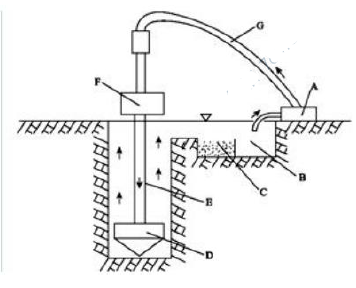

2. 写出图7 中设备或设施A、B、C 的名称与该回旋钻机的类型。
3. 指出背景中桩身混凝土灌注过程的错误之处,并改正。
4. 补充项目部特殊过程质量管理措施。
5. 改正事件4 中项目部编制方案的错误之处。
6. 操作平台临边外侧下方是城市主干道时,敞口立面必须如何处理才能满足高处安全作业相关要求?人员随运载钢筋的物料提升机上下是否符合高处作业的规定?说明理由。

正确答案
1.
A 为临时固结;B 为临时支座;C 为垫石。
2.
A 泥浆泵,B 泥浆槽(池),C 沉淀池。该回旋钻机属于正循环回旋钻机。
3.
(1)拔管指挥人员离开现场是错误的,
正确的做法是:拔管应有专人负责指挥。
(2)导管埋深保持在0.5~1.0m 错误,
正确的做法是:导管埋置深度宜控制在2~6m,并经常测探井孔内混凝土面的位置,及时调整导管埋深。
4.
安排试验,并首件验收,作业指导书经项目部或企业技术负责人审批后执行。
5.
(1)合龙顺序为先边跨、后次跨,再中跨。
(2)合龙宜在一天中气温最低时段进行。
(3)梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。
6.
敞口立面必须设置安全立网做全封闭处理。人员随运载钢筋的物料提升机上下不符合高处作业规定,因为高处必须设置供作业人员上下的安全通道和扶梯。
