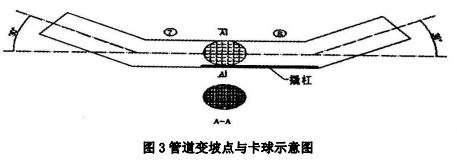

案例题 某公司中标承建中压 A 天然气直埋管线工程,管道直径 DN300mm,长度 1.5km,由节点①至节点⑩,其中节点⑦、⑧分别为 30°的变坡点,如图 3 所示。
项目部编制了施工组织设计,监理审核时发现一些问题:
(1)机械开挖至设计高程,整平处理后下管、安管;
(2)回填土应分层压实,每层虚铺厚度为 0.5m;管顶 0.5m 以上的回填土采用压路机压实。
(3)管道埋设前对防腐层外观质量抽检 50%。
在沟槽开挖过程中,遇到地质勘察时未探明的墓穴,项目部自行组织人员、机具清除了墓穴,并进行了换填级配砂石,导致增加了合同外的工作量。
管道安装焊接完毕,依据专项方案进行清扫与试验。施工单位针对燃气管道做出以下施工部署:沟槽开挖→下管焊接→焊缝表面质量检查→A→管道吹扫→管道部分回填→强度试验→B→全部回填→严密性试验。
管道清扫由①点向⑩点方向分段进行,清扫过程中出现了卡球的迹象。
根据现场专题会议要求切开⑧点处后,除发现清扫球外,还有一根撬杠。调查确认是焊工为预防撬杠丢失临时放置在管腔内,但忘记取出。会议确定此次事故为质量事故。

【问题】
1.燃气管道施工组织设计内容存在的问题的正确做法。
2.项目部处理墓穴所增加的费用可否要求计量支付?说明理由。
3.补充背景中缺失的 A、B 工艺。
4.简述燃气管道清扫的目的和清扫应注意的主要事项。
5.针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面管理。

正确答案
1.(1)问题一的正确做法:①机械挖槽应预留 0.15m,并人工整平至设计高程;②整平后应五方验槽,合格后方可下管、安管。
(2)问题二的正确做法:①回填土应分层压实,每层虚铺厚度为 0.2~0.3m;②管顶 0.5m 以上的回填土采用小型机械压实。
(3)管道埋设前对防腐层外观质量 100%检查。
2.项目部处理墓穴所增加的费用不能要求计量支付。
因为遇到地质勘察时为未探明的墓穴,保证地质资料的真实准确完整是建设单位应该承担的责任,施工单位应按照索赔程序,在事件发生时,与建设方监理方商定处理意见,且在 28 天内向监理方提交索赔意向通知书,并在索赔意向通知书在提交 28 天内提交正式的索赔报告,项目部没有按照索赔程序提出,监理工程师有权拒绝承包方的索赔要求。
3.A 是焊缝内部质量检查,B 是管道接口防腐。
4.(1)燃气管道清扫的目的是清除管道内残存的水、尘土、铁锈、焊渣等杂物。
(2)本工程管线较长,应进行分段清扫;对影响清管球的管件、设施,在清管前采取必要的措施;清管球清扫完成后,在用气体进行检验。
5.(1)对此次质量事故,项目部应采取的处理程序为①事故调查;②事故原因分析;③制订事故处理方案;④事故处理;⑤事故处理的鉴定验收;⑥提交处理报告。
(2)项目部应该加强:①开工前和完工后的现场检查的管理措施;②应该加强自检互检交接检的落实;③加强项目部材料、工具的领取归还的制度;④加强对施工操作人员的培训和交底。
