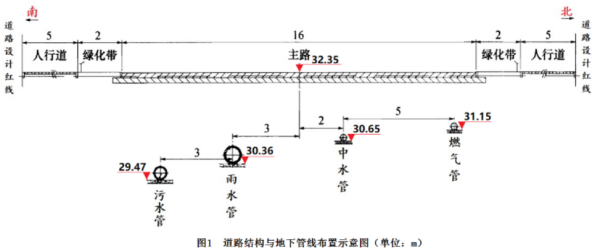

案例题 某市政道路及综合管线工程,道路东西走向,起讫里程为K0+142m~K2+830m,同期敷设雨水、污水、中水和燃气等管线。道路面层为200mm厚的改性沥青混合料,基层为360mm厚水泥稳定碎石,底基层300mm厚石灰土。道路结构及管线布置如图1所示。

拟建道路穿越农田,地势平坦,现况地面标高比设计道路路面标高平均低150mm,经监理工程师同意,项目部决定将红线范围内的地面清表至路床顶标高后,再进行管线施工。清除地表土方的工程量经监理现场确认。
施工过程中发生如下事件:
事件一:为保障水泥稳定碎石基层的施工进度,项目部在现场暂存了大量水泥稳定碎石,实际摊铺碾压时已超过24h。鉴于基层层厚过大,项目部采用了分层摊铺施工。为防止施工中水分蒸发,项目部在第一层摊铺完之后,随即摊铺第二层。基层成型后,项目部发现水泥稳定碎石基层表面松散,骨料明显离析。
事件二:为保证沥青路面施工正常进行,项目部要求厂家加大改性沥青混合料生产量,储存量能保证两天的摊铺量。梯队作业摊铺时,纵缝采用热接缝,横缝采用平接缝。横缝施工时,项目部用机械切割不平整面,清除泥水,干燥后涂刷粘层油,铺筑新料。采用轮胎压路机碾压,先纵向碾压,再横向碾压。
问题:
1、说明综合管线工程的施工顺序,说明理由。
2、事件一中,水泥稳定碎石的施工是否正确?如不正确,写出正确做法。
3、请指出事件二中沥青路面施工的错误之处并进行改正。路面纵向接缝该如何处理?
4、沥青路面施工质量验收的主控项目有哪些?

正确答案
1、施工顺序:污水管→雨水管→中水管→燃气管。理由:新建地下管线施工必须遵循“先地下,后地上”、“先深后浅”的原则。
2、不正确。
正确做法:(1)厂拌水泥稳定碎石混合料,自拌合开始至摊铺有时限要求,不超过3h。
(2)分层摊铺时,应在下层养护7d后,方可摊铺上层材料。
3、错误之处1:项目部要求厂家加大改性沥青混合料生产量,储存量能保证两天的摊铺量。
正确做法:改性沥青混合料的贮存时间不宜超过24小时。
错误之处2:采用轮胎压路机碾压,先纵向碾压,再横向碾压。
正确做法:改性沥青混合料面层碾压宜采用振动压路机或钢筒式压路机,不宜采用轮胎压路机,以防沥青混合料被搓擦挤压上浮,造成构造深度降低或泛油。横缝先横向碾压,再纵向碾压。
路面纵向接缝的处理:纵向接缝为热接缝,应将已摊铺部分留下10~20cm宽暂不碾压,作为后续部分的基准面,然后跨缝压实。
4、主控项目有原材料、压实度、弯沉值、面层厚度。
