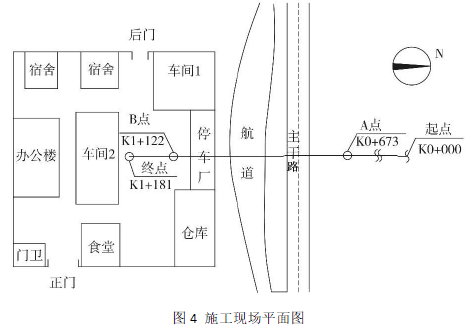

案例题 某公司承接一项燃气管线工程,起讫里程K0+000~K1+181,采用φ373×6mm 钢质管道,最高工作压力0.4MPa。其中K0+673(A 点)~K1+122(B 点)段设计为非开挖水平定向钻穿越段,其余段为开槽施工段。施工现场平面图如图4 所示,起点至A 点位于城市郊区绿地,B 点至终点位于工厂厂区内。
施工中发生如下事件:
事件一:工程勘察资料显示主干路下管道非开挖穿越段存在砂卵石地层,结合现场勘察情况,项目部申请将水平定向钻施工变更为顶管法施工,并办理了相关手续。
事件二:施工期间,发生了一起工厂夜班司机误入施工场区并坠落顶管工作井的事故。
事件三:针对管道开槽段施工进行了质量检查,发现钢管变形率超标,施工单位从回填和压实两方面分析了造成管道变形率超标的可能原因,整改后通过了验收。

【问题】
1.按照最高工作压力划分,本工程燃气管道属于何种等级?应如何进行功能性试验?
2.事件一中,项目部为何申请将定向钻法变更为顶管法施工?变更后顶管施工的始发井、接收井应分别布置在A 点还是B 点?说明理由。顶管施工前项目部应征得哪些部门的同意?
3.针对事件二中的事故,项目部应采取哪些预防措施?
4.事件三中,写出管道变形率检测工具,并从回填和压实两方面分析本工程钢管变形率超标的可能原因。
5.事件三中,除变形率外,管道回填施工质量检验还有哪些主控项目?

正确答案
1.(1)中压A;
(2)先用清管球进行管道清扫,气体吹扫检验;再利用0.6MPa 的压缩空气进行强度试验,最后用0.46MPa 的压缩空气进行严密性试验。
2.(1)非开挖穿越段存在砂卵石地层,定向钻法不适用;且顶管法施工精度更高。
(2)A 点:始发井;A 点位于城市郊区绿地,场地开阔,便于始发。
B 点:接收井;B 点位于厂区内,场地受限,但可用于接收。
(3)应征得同意单位:绿地管理单位,道路管理部门,交通管理部门,河道管理部门,航运管理部门,工厂单位。
3. ①管道施工场区应封闭管理,设置围挡和警示标志,专人值守,非施工人员禁止入内;②工作井周围必须设防护栏杆,警示标志,悬挂安全防护网。
4.(1)变形率检测工具:钢尺、圆度测试板或芯轴仪。
(2)①管道两侧和管顶以上500mm 范围内材料未采用人工分层对称回填(或“采用机械回填、集中推入、回填过厚”);
②管道从管底基础部位开始到管顶以上500mm 范围内直接采用压路机压实(或“重型压实机具”),两侧压实面的高差过大(或未“对称压实”)。
5.回填材料符合设计要求;沟槽不得带水回填,回填应密实;回填土压实度应符合设计要求。
