1.除确定合适吨位的压路机和压实方式外,试验段还应确定:
(1)以便确定路基预沉量值。
(2)按压实度要求,确定压实遍数。
(3)确定路基宽度内每层虚铺厚度。
2.开挖作业的错误之处:对于路堑段,地下埋设有给水管道,作业人员采用机械开挖。正确做法:在距给水管道1m范围内应采用人工开挖。
压实作业的错误之处:先高后低,先快后慢,由路基中心向边缘碾压。正确做法:先低后高,先慢后快,直线段由路基边缘向中心碾压;曲线段由内侧向外侧碾压。
3.索赔成立。理由:该事件是由办理过征地手续的农田因补偿问题发生纠纷,属于发包人原因引起,应由发包人承担责任。

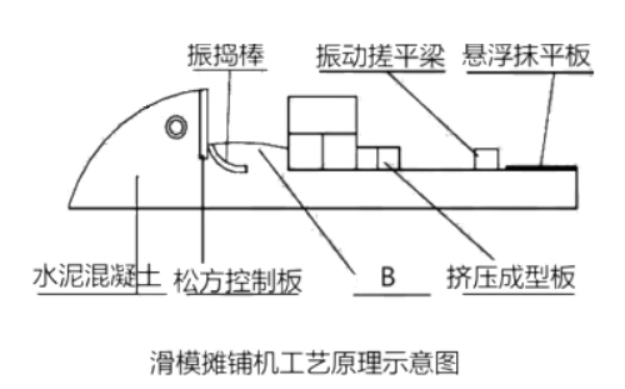

4.B为“螺旋布料机”的振动仓。
5.错误做法:低频振动,低速度摊铺。正确做法:低频振动,高速度摊铺。
