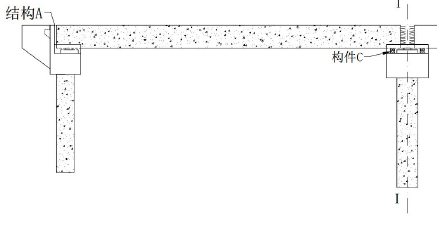

1.(1)结构A:伸缩缝;构件C:临时支座。
(2)调节车辆荷载和桥梁建筑材料所引起的上部结构之间的位移和联结。
2.施工方案(1)中,工程概况牌上应该包括哪些内容?架梁之前还应检查哪些内容?
(1)确定上部结构施工方法为装配式梁板施工,在一片空旷地区设置梁场进行梁板预制,四周设置围挡封闭管理,大门口设置五牌一图,包括工程概况牌、管理人员名单及监督电话牌等。

2.(1)工程概况牌内容一般应写明工程名称、主要工程量、建设单位、设计单位、施工单位、监理单位、开竣工日期、项目负责人(经理)以及联系电话。
(2)架梁之前还应检查:
1)构件外形、强度及其预埋件尺寸和位置,应符合设计或规范要求。
2)支撑结构(墩台、盖梁等)的强度;支撑结构和预埋件的尺寸、标高及平面位置;
3)支座安装质量、规格、位置及标高;
4)墩台、盖梁、支座顶面清扫干净;
3.简单描述施工方案(2)中见证取样程序?分析孔道堵塞的原因?
钢筋绑扎完成后进行见证取样,检测钢筋接头的力学性能,合格后进行混凝土浇筑,浇筑完成后进行负弯矩预应力筋的张拉以及孔道压浆,压浆过程中发现有些孔道堵塞。
3.(1)施工单位人员在监理工程师或建设单位相关人员的见证下,从现场随机取样,送至第三方有资质的检测机构进行试验。
(2)孔道堵塞原因:
1)预应力孔道接头未封裹严密;2)预应力管道附近钢筋焊接时未采取保护措施。3)混凝土浇筑之前未检查孔道的完整性。
4.写出施工方案(3)中结构B 的名称及墩柱垂直度检测方法。

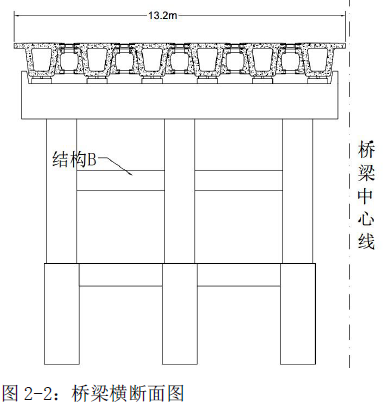

(3)下部结构墩柱施工时,为了提高墩柱整体稳定性,在柱与柱之间设置结构B;施工完成后进行墩柱垂直度检测,偏差为10mm,符合设计及相关规范要求。
4.(1)结构B:柱系梁。
(2)垂直度检测方法:用经纬仪测量或垂线和钢尺量。
5.计算本桥所需永久支座数量。
某公司中标一市区综合项目,其中一座桥梁是庆丰路1 号大桥,采用左右双幅分离式结构,上部结构采用跨径组合为(20m×5)×3 的箱梁,每幅每跨4 片中梁,2 片边梁。
5.支座数量=6×3×6×2×2=432 个。
