1.程序:分包方将施工方案和安全技术措施交给总包方以后,由总包方企业技术负责人审核,填制审批表,加盖公章,同时报建设单位和监理单位审核。

2.投影宽度:

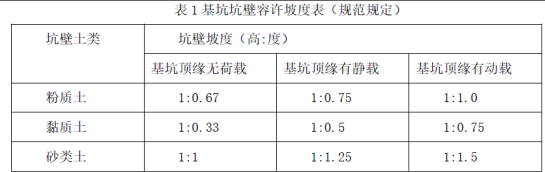

1)左侧按照无荷载考虑,按照1:0.67 放坡,所以投影宽度为4.5×0.67=3.015m;
2)右侧按照动荷载考虑,按照1:1.0 放坡,所以投影宽度为4.5m。
3.依据现场条件:
1)降水深度为4.5+0.5=5m,地层为粉质土,应选用的降水方法为真空井点降水。
2)基坑长度为50m,宽度为8m,长宽比L/B=6.25<20,所以为面状。降水井点宜沿降水区域周边呈封闭状均匀布置,距开挖上口边线不宜小于1m。
4.至少应配备1 名专职安全员,且具有施工现场综合性的安全管理知识和技能。
理由:本工程合同金额为500 万元,市政工程合同价在5000 万元以下时应配备1 名及以上专职安全员。安全技术交底的内容:1 )施工部位、内容和环境条件。2) 专业分包单位、施工作业班组应掌握的相关现行标准规范、安全生产、文明施工规章制度和操作规程。3)资源的配备及安全防护、文明施工技术措施。4) 动态监控以及检查、验收的组织、要点、部位和节点等相关要求。5) 与之衔接、交叉的施工部位、工序的安全防护、文明施工技术措施。6) 潜在事故应急措施及相关注意事项。
