1.根据双代号网络图计算总工期,找出关键线路。
1.(1)总工期:70d

(2)关键线路:①→②→③→⑥→⑦→⑩→?→?→?→?
2.事件一中,沟槽底部超挖如何处理。
事件一:沟槽采用小型挖机进行开挖,基底验收时检查人员发现局部有超挖,最深达15cm。
某公司承建长6km 天然气钢质管道工程,DN300mm,设计压力0.4MPa,管道位于既有次干路人行道下2m 位置,地下水埋深1.8m
2.用级配砂石或天然砂回填至设计高程,并保证其密实度应接近原地基天然土的密实度。
当沟底无地下水时,超挖在0.15m 以内,可采用原土回填;超挖在0.15m 及以上,可采用石灰士处理。
3.写出事件二中质量检验A 的名称及常用方法。
事件二:管道焊接质量检验次序为:对口质量检验→外观质量检验→A→强度试验→严密性试验。
3.(1)A:无损检测;
(2)射线检测、超声波检验,

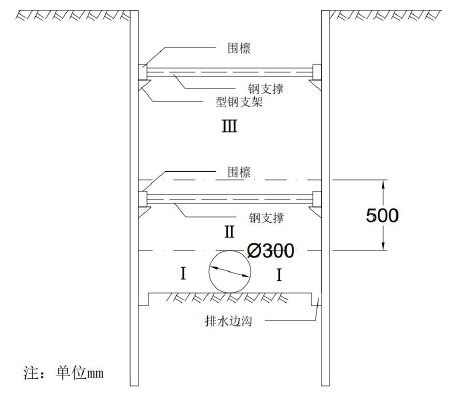

4.写出图4-1 中Ⅰ、Ⅱ区的密实度要求;简述事件三中钢板桩拆除后缝隙如何处理。
4.(1)Ⅰ区:90%;Ⅱ区:90%。
(2)拆除后缝隙采用细砂填实。
1)胸腔部位(Ⅰ区内)不应小于95%。
2)结构顶上500mm 范围(Ⅱ区内)不应小于87%。
3)Ⅲ区不应小于87%,或应符合道路、绿地等对地面回填的要求。
5.围挡设置有哪些要求。
5.(1)应沿工地四周连续设置,不得留有缺口。
(2)用材应坚固、稳定、整洁、美观,宜选用砌体、金属材板等硬质材料,不宜使用彩布条、竹篱笆或安全网等。
(3)一般应不低于1.8m,在市区内应不低于2.5m,且应符合当地主管部门有关规定。
(4)禁止在内侧堆放泥土、砂石等散状材料以及架管模板等。
(5)雨后、大风后以及春融季节应当检查稳定性,发现问题及时处理。
