1.变更理由:①浅埋暗挖法带水作业风险较大,密闭式顶管更安全;②浅埋暗挖法管径要大于1000mm;密闭式顶管,管径适用于 300-4000mm。③密闭式顶管施工速度
更快,费用更低。
2. ①不妥之处:由监理单位组织专家论证;正确做法:①由施工单位组织专家论证。
②不妥之处:邀请监理单位总监理工程师,及施工单位企业工程师作为论证专家;正确做法:②与本工程有利害关系的人员不得以专家身份参加专家论证会。③不妥之处:专家数量为 4;正确做法:③专家数量应不少于 5 人

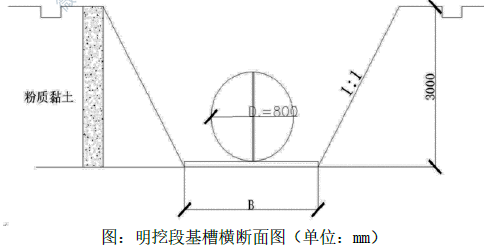

3.沟底宽度=0.8+0.5×2=1.8m,
沟槽高h=3m;坡度为 1:1,可得沟槽上口宽度为1.8+3×2=7.8m
截面积:A=(7.8+1.8)×3÷2=14.4 ㎡
开挖段总长L=2300-300=2000m
开挖土方量 V=14.4×2000=28800m3
4. ①问题:采用机械一次性开挖至基底标高;正确做法:采用机械开挖时,应预留 200-300mm 由人工开挖至基底标高。
②问题:水压试验未对试验段管道进行回填,直接注满水;
正确做法:压力管道安装检查合格后,除接口外,管道两侧及管道以上回填高度不应小于 0.5m。
③问题:在不大于工作压力下浸泡12h;正确做法:采用球墨铸铁管管材时,浸泡时间不应小于24h。
5.管道变形率过大原因:采用重型压路机对管道覆土进行压实。
采取措施:①挖出回填材料至露出管径85%处,管道周围内应人工挖掘以避免损伤管壁
②挖出管节局部有损伤时,应进行修复或更换;
③重新夯实管道底部的回填材料;
④选用适合回填材料按规定重新回填施工,直至设计高程
⑤按规定要求重新检测管道变形率。
