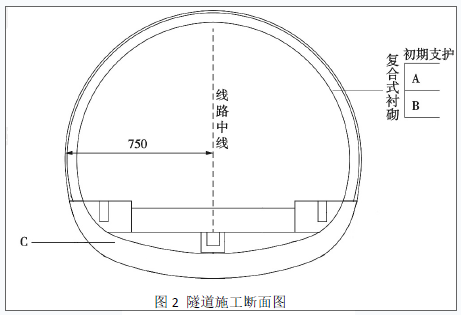

案例题 某施工单位承接一城市外环路隧道工程,该隧道为超浅埋隧道,起止桩号为DK96+740~DK97+890,依次下穿高架快速路、工业厂房、城市主干道,高架快速路桩基为摩擦桩。施工段地层主要为砂层、粉土和粉质黏土,地下水丰富。隧道设计采用喷锚暗挖法施工,复合式衬砌结构,隧道施工断面图如图2 所示。

施工过程中发生以下事件:
事件一:隧道施工时遇到地质勘探不明的溶洞。施工单位申请对该段进行设计变更,调整隧道结构,履行了审批手续,并重新编制了专项施工方案,组织了安全技术交底。
事件二:为确保施工质量,施工单位将喷射混凝土施工质量作为施工质量控制的关键,选用早强混凝土作为基材,通过不同掺量的喷射混凝土试验来确定外加剂的最佳掺量。
事件三:由于事件一中设计与施工方案变化,导致费用增加100 万元;为加快施工进度,项目部确定采用隧道两端相向开挖的施工方案。
【问题】
1.列式计算隧道全长,分析隧道施工对周边环境可能产生哪些不良影响,并写出该隧道施工监测的应测项目。
2.写出图2 中A、B、C 的名称,并简述B 的作用。
3.事件一中,写出施工单位申请设计变更的审批程序;施工单位应如何进行专项施工方案的安全技术交底?
4.事件二中,分别指出喷射混凝土外加剂名称、最佳掺量试验要确定的两项指标,并简述喷射混凝土的施工要求。
5.事件三中,增加的100 万元能否索赔?说明理由。并简述事件三中隧道相向开挖贯通施工的控制措施。

正确答案
1.(1)隧道全长:97890-96740=1150m;
(2)①穿越段地层主要为砂层、粉土和粉质黏土,有地下水,施工降水容易造成地面沉陷。②隧道施工下穿建筑物,施工扰动可能会造成建筑物倾斜、开裂甚至倒塌。③高架快速路桩基为摩擦桩,施工降水可能造成地层沉降,扰动桩基础,引起高架桥变形超标失稳。

(3)应测项目:初期支护结构拱顶沉降、初期支护结构底板竖向位移、初期支护结构净空收敛、地表沉降、地下水位。
2.(1)A:防水层;B:二次衬砌;C:仰拱。
(2)二次衬砌的作用:①防水作用;②作为安全储备,与初期支护共同承担特殊荷载。

3.(1)设计变更流程:施工单位提出设计变更申请,总监理工程师审核后报建设单位,建设单位审批后通知设计单位,设计单位出具书面的设计变更文件和设计变更通知单,并交建设单位,建设单位发监理单位,监理单位发施工单位,施工单位按图施工。
(2)安全技术交底:专项施工方案实施前,①编制人员或者项目技术负责人应当向施工现场管理人员进行方案交底。②施工现场管理人员应当向作业人员进行安全技术交底,并由双方和项目专职安全生产管理人员共同签字确认。
4.(1)外加剂名称:速凝剂;
(2))两个指标:初凝时间不应大于5min,终凝不应大于10min;
(3 喷射施工要求:①喷头与受喷面应垂直,距离宜为0.6~1.0m;②由下而上顺序进行;③后一层喷射应在前一层混凝土终凝后进行;④先喷格栅拱架与围岩间的混凝土,之后喷射拱架间的混凝土。
5.(1)可以。理由:遇到地质勘探不明的溶洞,承包人能力不可预见,属于发包方的责任。
(2)①贯通前,两个工作面间距应不小于2 倍洞径、且不小于10m,一端工作面应停止开挖、封闭,另一端作贯通开挖;②对隧道中线和高程进行复测(测量),及时纠偏。
