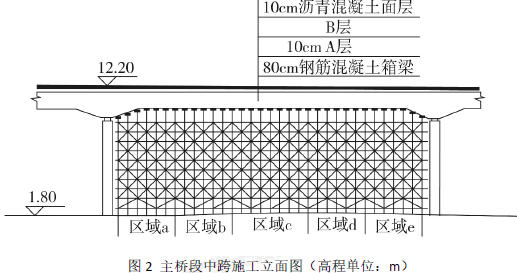

案例题 某公司承建一城市外环路高架桥工程。该桥上部结构主桥段为40m+50m+40m 现浇预应力钢筋混凝土连续箱梁,混凝土强度等级C50,桥宽16.5m;两侧引桥段均为(30m×3)×6标准联,全桥采用支架法现浇施工。主桥段中跨施工立面图如图2 所示,图中桥面铺装顶面标高12.20m、地表标高1.80m。

施工过程中发生了如下事件:
事件一:开工前,项目部编制了上部结构模板支架施工专项方案,并履行了审批程序。混凝土养护到一定强度后进行了模板支架拆除工作。
事件二:箱梁施工完成后,项目部进行桥面防水和桥面铺装施工,并分阶段进行质量检查验收。
【问题】
1.指出桥梁最大单孔跨径,分别列式计算全桥总跨数、多孔跨径总长;按桥梁受力特点和长度分类,该桥分别属于哪种类型?
2.列式计算图2 中支架搭设高度(B 层厚度忽略不计);该支架专项方案是否需要组织专家论证?说明理由。
3.事件一中,分别指出非承重侧模、承重底模拆除所需满足的条件。
4.事件一中,给出图2 中支架拆除的顺序(支架拆除顺序用图1 中的施工区域a……施工区域e 及→表示),并写出确定该支架拆除顺序的原则。
5.事件二中,写出图2 中A 结构层、B 结构层的名称,B 层施工前和施工后应分别施工何种功能层?并分别写出A 层、B 层施工质量检查验收的主控项目。

正确答案
1.(1)最大单孔跨径为:50m;
(2)全桥总跨数:3+3×6×2=39 跨;
(3)多孔跨径总长:40m+50m+40m+(30m×3)×6×2=1210m;
(4)按桥梁受力特点和长度分类,该桥分别属于梁式桥和特大桥。
2.(1)支架搭设高度=12.20-0.1-0.1-0.8-1.8=9.4m;
(2)需要组织专家论证;9.4m>8m,支架搭设高度8m 及以上属于超过一定规模的危险性较大的分部分项工程,需要组织专家论证。
3.(1)非承重侧模应在混凝土强度能保证结构棱角不损坏(即:拆模不伤构件)时方可拆除,混凝土强度宜为2.5MPa 及以上。
(2)承重底模应在结构混凝土强度达到设计强度的100%(或达到C50),并建立预应力后拆除。
4.(1)拆除顺序:施工区域c→施工区域b、施工区域d→施工区域a、施工区域e;
(2)梁式桥模板应从跨中向支座方向依次对称循环卸落。
5.(1)A 层名称:整平层;B 层名称:防水层;
(2)B 层施工前、后应分别施工基层处理剂、粘层。
(3)①整平层主控项目:粗糙度、平整度、含水率;
②防水层主控项目:粘结强度、涂料厚度。
