案例题 某城市道路规划中有一段跨河桥梁施工,上部结构为6×18m 预应力空心板梁,每跨布置空心板20片。

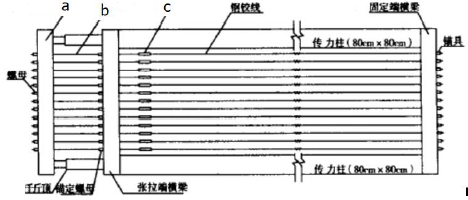

空心板预制采用的槽式台座如下图所示;已知每个台座一次可以同时预制空心板3 片,每个台座的周转使用周期为12 天。
依据总体施工进度计划要求:(1)空心板预制工期限定在60 天内完成;(2)空心板预制35 天后,开始进行吊装作业,吊装进度为平均每天吊装5 片空心板。

【问题】
1.判断该桥梁预制的预应力体系属于哪种形式?
2.写出图中a、b、c 的构件名称。
3.至少需要多少个台座才能满足预制工期要求呢?写出具体计算过程。
4.空心板预制进度能否满足吊装进度的需要?说明原因。

正确答案
1. 先张法。
2.a:张拉端活动横梁。b:拉杆。c:连接器。
3.空心板数量:6×20=120;
一个台座全部生产完成需要天数:(120÷3)×12=480 天;
480÷60=8
至少需要8 个台座才能满足预制工期的要求。
4.不能
空心板总数量6×20=120 片
吊装工期60-35=25 天。吊装需要的产量25×5=125>120
故预制进度满足不了吊装进度的要求。
