1.(注:只需要将3-4 之间增加一个虚工作即可)

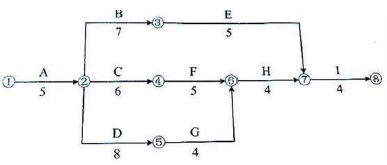

网络图中关键线路有两条:A→B→F→H→I 和A→D→G→H→I。
总工期为25 个月。

2.(2)①工期索赔:索赔不成立。因为C 为非关键工作,总时差为1 个月,设计变更后导致工期延误2 个月,对总工期影响只有1 个月,所以,C 工作的工期索赔为1 个月。
费用索赔:索赔成立。C 工作索赔费用27.2 万合理。因为设计变更是非承包商原因导致的承包商自身经济损失。
②工期索赔:索赔不成立。E 工作索赔3 个月的工期不合理。因为E 为非关键工作,总时差为4 个月,不可抗力导致了工期延误3 个月,延误时长未超过总时差,所以工期索赔不成立。
费用索赔:索赔不成立。E 工作索赔32.7 万费用不合理。在不可抗力后,8.2 万施工单位人员和机械是损失,不能向建设单位索赔,需要施工单位自己承担。而24.5 万的清理和修复费用是可以索赔的。
3.1)工程项目进度执行情况的综合描述,主要内容是;报告的起止期,当地气象及晴雨天数统计;施工计划的原定目标及实际完成情况,报告计划期内现场的主要大事记(如停水、停电、事故处理情况,收到建设单位、监理工程师、设计单位等指令文件情况)。
2)实际施工进度图。
3)工程变更,价格调整,索赔及工程款收支情况。
4)进度偏差的状况和导致偏差的原因分析。
5)解决问题的措施。
6)计划调整意见和建议。
