1.上部结构自箱梁钢筋验收完成到落架结束的流程:
钢筋验收→浇筑混凝土→混凝土养护→穿预应力筋束→张拉预应力→孔道压浆→封锚→拆除模板→落架。
或者:钢筋验收→穿预应力筋束→浇筑混凝土→混凝土养护→张拉预应力→孔道压浆→封锚→拆除模板→落架。
2.编写“支架地基加固处理”专项方案的主要因素:
(1)根据上部结构预应力箱梁的断面尺寸及支架形式对地基的要求确定;

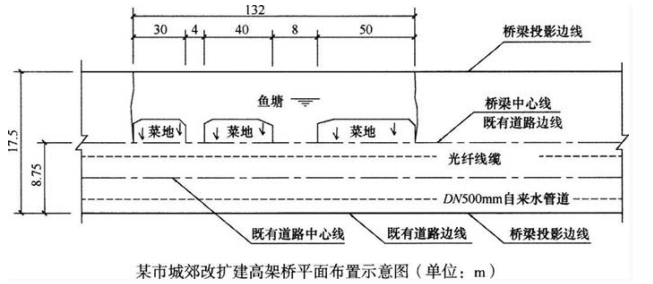

(2)支架穿越132m菜地和水塘区域,需要进行地基处理;
(3)区域内的管线需要进行重点保护。
(4)桥梁中心轴线两侧支架基础承载力不同,软硬不均匀。
3.地基承受的混凝土结构物、钢管支架重量、模板重量。
4.属于“危险性较大的分部分项工程”的项目还有:
(1)“深度超过5m的基坑(槽)土方开挖”专项方案。
(2)“18m深人工挖孔桩”专项方案。
(3)模板支架工程。
(4)起重吊装工程。
5.(1)论证结果无效。
(2)理由:①与本工程有利害关系的人员不得以专家身份参加专家论证会。②应当由不少于5名符合相关专业要求的非参建项目的专家组成。
(3)专项方案经论证后,专家组应当提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字。该报告作为专项方案修复完善的指导意见。专项方案应经施工企业技术负责人签字,并报总监和建设单位项目负责人签字后实施。
